タイル風呂とは、在来工法の浴室の壁や床にタイルを使用しているお風呂のことです。モルタルの上にタイルを張り込んでいます。ユニットバスが登場するまではこのタイル風呂が主流でした。
タイル風呂は自由なデザインが可能ですが、昔ながらのタイル風呂には断熱材が入っているわけではないので、冬場は浴室内が寒い、タイルの目地にゴミが溜まりやすい、カビが生えやすいなどのデメリットがあります。
また、タイルの劣化や破損・ひび割れが原因で水漏れしてしまい、浴室部分の土台が腐食したり、湿気がこもってシロアリの被害の原因となってしまう可能性もあります。
ユニットバスとは、浴室のサイズに合わせて工場で事前に生産された壁や床材・浴槽を現場で組み立てるお風呂のことです。出来上がったパーツを現地で組み立てるので、短い工期で施工可能です。

タイル風呂からユニットバスにリフォームすることで、下記のようなメリットがあります。
- 断熱性が優れている
- ヒートショック対策にもなる
- 防水性が優れている
- 掃除がしやすい
- カビが生えにくい
- 工期が短い
ユニットバスは壁や床に断熱材が張り付けられていることが多く、お風呂が暖かくなりやすい構造になっています。 浴室暖房の活用に加え、入浴前に脱衣所と浴室を暖め、部屋間の温度差を小さくすることも大切です。参考:消費者庁「高齢者の事故を防ぐために」。
また、ユニットバスはつなぎ目や段差が少ないため防水性に優れており水漏れの心配も少ないです。 水はけ性能も優れており、汚れが付きにくくカビも発生しにくいため掃除やメンテナンスがしやすいのが特徴です。
工場で事前に生産された壁や床材・浴槽を現場で組み立てる施工方法のため、施工期間の目安は4~5日です。土台や配管の補修、同時に行う工事などによって前後します。
タイル風呂の構造

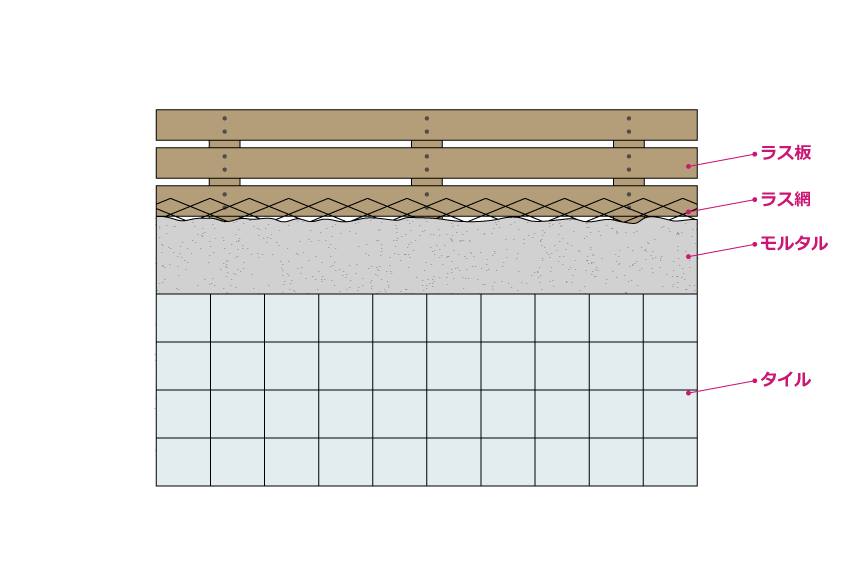

タイル風呂の基本的な構造は、「ラス板 → ラス網 → モルタル下地 → タイル」となっています。 ラス板の上にラス網を張り込み、その上にモルタル下地を施工してタイルを張り込んでいます。 ラス板とはモルタルを塗るための下地の板材で、ラス網はモルタルが剥がれて落ちてしまうのを防ぐための網状の下地材です。

ユニットバスにリフォームする場合、既存のタイル風呂をどこまで解体するのか気になる・不安になるといった方も多いと思いますが、基本的にタイル風呂からユニットバスにリフォームする場合、タイル・モルタル・ラス網まで解体します。 つまりラス板だけ残してあとは解体してしまいます。
※既存の浴室のサイズが小さくユニットバスが入らない場合などの理由で、ラス板も解体する場合もあります。
タイル風呂からユニットバスリフォームの価格
「タイル風呂からユニットバスにリフォーム」の目安価格は約90~180万円です。 浴室の広さやユニットバスの種類によって前後します。
見積りでは機器本体だけでなく、既存浴室の解体・処分、配管・電気工事、床のコンクリート、入口や洗面室の復旧がどこまで含まれるかを確認してください。土台・下地の補修や窓まわりの工事など、現地の状態で変わる項目もあります。機種・工事範囲と、税込総額・別途費用の条件をそろえて比較することが大切です。
現地にて現在の浴室を確認させていただけますと、無料で御見積り可能です。お気軽にお申し付けください。
タイル風呂からユニットバスリフォームの施工期間
「タイル風呂からユニットバスにリフォーム」する場合の施工期間の目安は4~5日です。 浴室の広さや構造によって多少前後します。
タイル風呂を解体する必要があるため、施工期間中はお風呂を使用することはできません。近隣の銭湯を利用する・親戚や知人に借りるなど対策が必要です。
ユニットバスの組み立てが終わった日と、入浴できる日は同じとは限りません。配管・電気の接続、漏水・動作の確認、シーリング材の硬化などを確認してから使用を再開します。見積り時には、着工日・入浴再開予定日と、土台の補修などが必要になった場合の日程への影響を確認しましょう。
タイル風呂からユニットバスリフォームの施工手順
タイル風呂からユニットバスリフォームの施工手順です。基本的な流れは、「既存タイル風呂の解体 → 配管切り回し → 床土間打ち → ユニットバス組み立て → 仕上げ作業(配管・リモコン等の接続)」となります。
既存浴室の解体(1~2日)、床土間打ち(1日)、ユニットバス組み立て(1日)、仕上げ作業(1日)が目安の施工日数です。施工するには3~4人必要となります。DIYでは非常に困難な作業ですので、プロにお任せください。

ここから今回実際に施工した現場の写真を使用して、タイル風呂からユニットバスリフォーム工事の施工手順をご紹介します。

(1)既存のタイル風呂です。壁も床もタイルが使用されていました。まずは解体工事から進めていきます。

(2)まずは既存の浴室壁の解体をしていきます。ラス板を残してタイル・モルタル・ラス網の解体をしていきます。

(3)天井材の浴室モルタルを剥がして解体していきます。

(4)浴室モルタル・下地板材をすべて剝がしていきます。

(5)野縁(天井板などを張るための下地の角材)も電動のこぎりを使用してカットして取り外していきます。

(6)壁・天井すべての解体が完了した状態です。天井材はすべて解体・撤去、壁材はタイル・モルタル・ラス網を撤去してラス板のみが残っている状態です。

(7)壁材と天井材の解体で発生したガラを、ガラ袋に入れて撤去していきます。

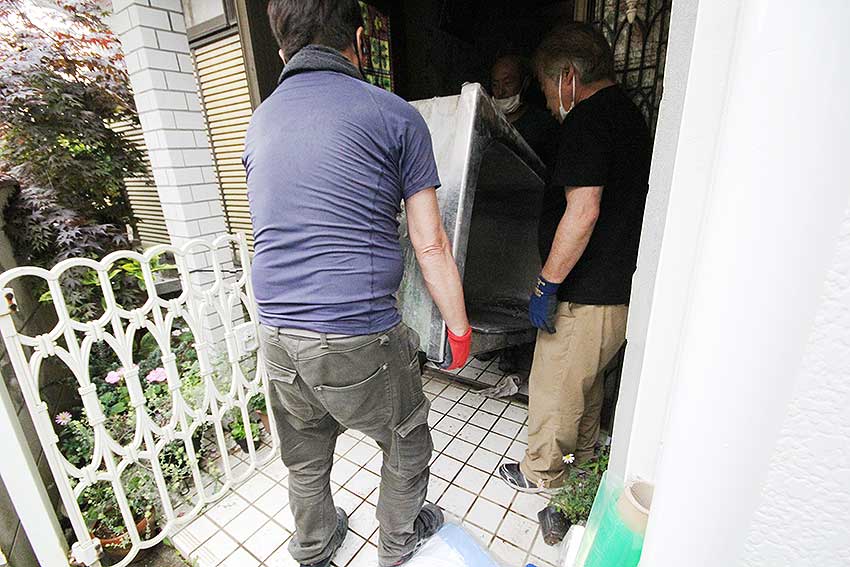

(8)既存の浴槽を取り外して撤去していきます。処分するためあとでトラックに積んで産廃業者に運びます。

(9)電動ハンマー(はつり機)を使用して、床のタイルを解体していきます。

電動ハンマーは、電気で先端部分を振動させて打撃の力を与えることで、コンクリートを壊したり削ったりすることができる工具です。
今回はタイルの目地部分のコンクリートをハツって剥がしていくため、フラットチゼル(先端が広く平らになっているもの)を電動ハンマーの先端に使用して、床のタイルを剝がしていきます。
(10)全体的に床のタイルを解体していきます。

(11)床材のハツリ作業が完了しました。ハツリ作業で発生したガラを、ガラ袋に入れて撤去していきます。

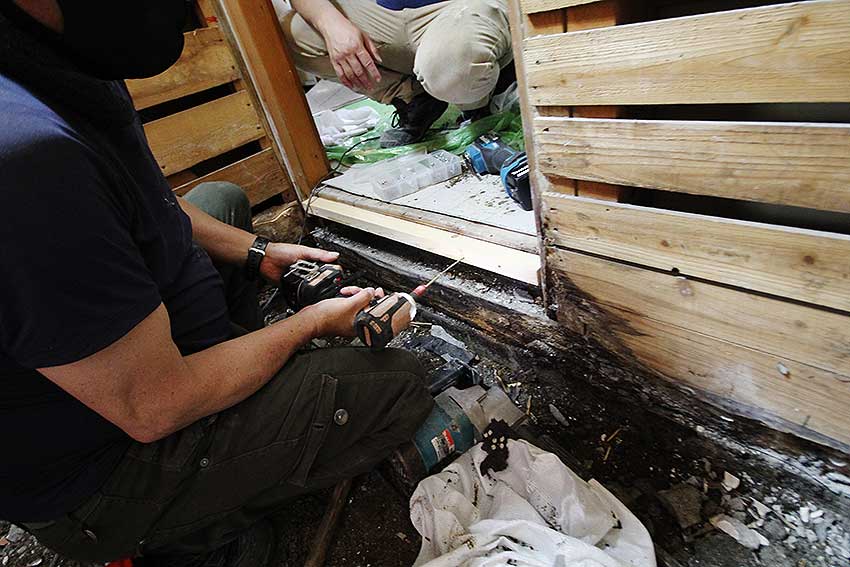

(12)既存の浴室入り口ドア枠を固定しているビスを外し、ドア枠を取り外していきます。

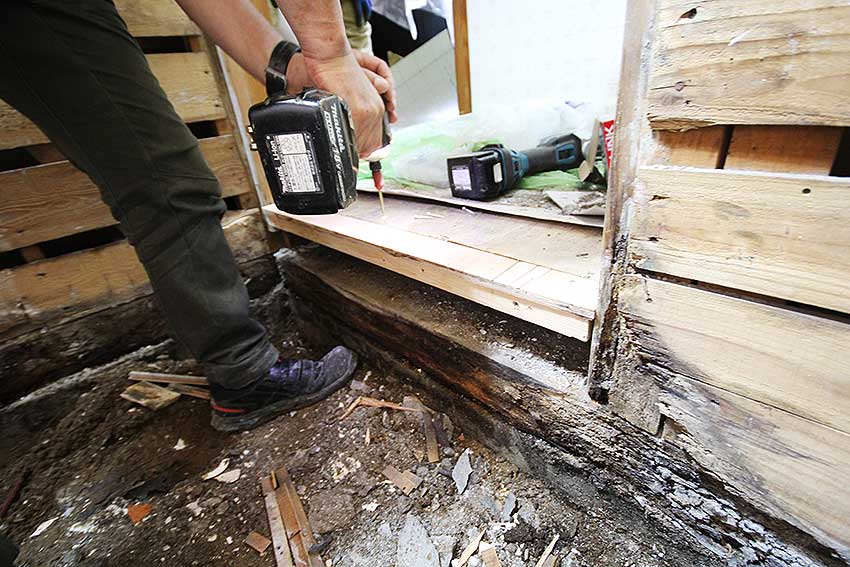

(13)今回タイル風呂からユニットバスに変更するにあたり、既存の入口ドア床部分に隙間が生じてしまうため、埋めていきます。まずは合板・根太材を加工していきます。

(14)加工した根太材(床を張るための下地材)を取り付けていきます。

(15)加工した合板を張り込んでいきます。これで後日ドア枠を取り付けて床にクッションフロアを張り込みます。

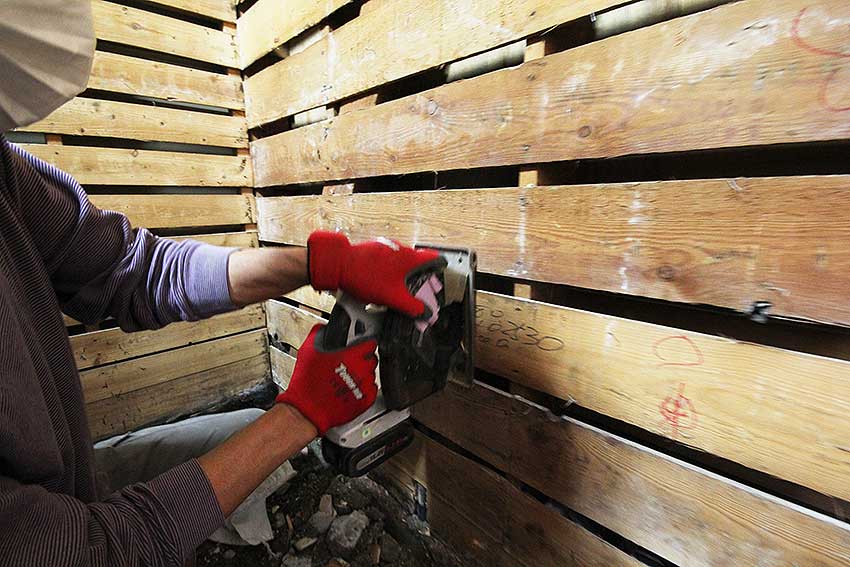

(16)入口のドアサイズが既存ドアの高さより高くなるため、浴室入口部分を、新しい浴室ドアにあわせて開口していきます。

(17)開口完了です。これで新しいユニットバスの入口枠・ドアを取り付けることができます。

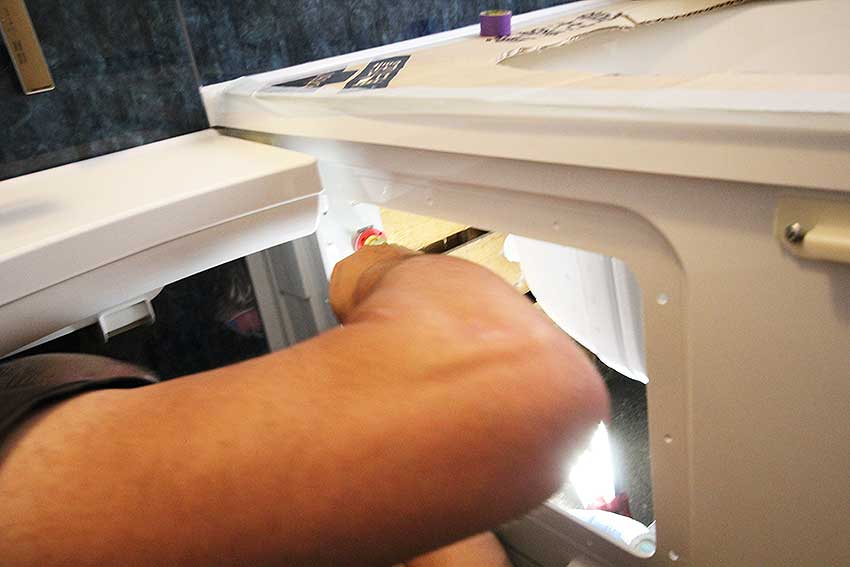

(18)ここから2日目の作業開始です。給水・給湯配管の切り回し工事をしていきます。切り回し作業をするために、給水・給湯管のある箇所のラス板をカットしていきます。

(19)既存の給水・給湯管の継手を取り外していきます。

(20)新しい継手を取り付けていきます。

(21)新しい継手に架橋ポリエチレン管を取り付けていきます。

(22)給水・給湯配管の切り回しの完了です。この配管がシャワーや蛇口に水やお湯を運んでくれます。土間打ち工事の邪魔にならないようにまとめて壁にとめておきます。

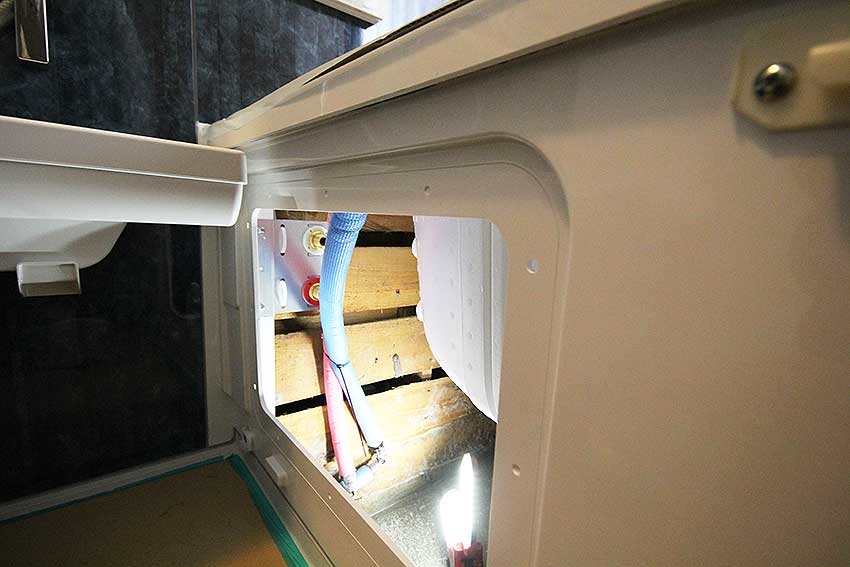

ラス板に描かれている赤丸部分に、ユニットバス組立後の給水・給湯管を接続する配管がきます。この部分に既存の給水・給湯管を接続するために切り回し工事を施工しています。 ユニットバス組立時に微調整できるように、この段階では長めに配管を残しています。
(23)続いて窓付近の工事です。既存の窓の位置が低いため、新しく設置するユニットバスに合わせて立ち上がり部分を組み立てていきます。

(24)窓の立ち上がり部分に合板を張り込んでいきます。

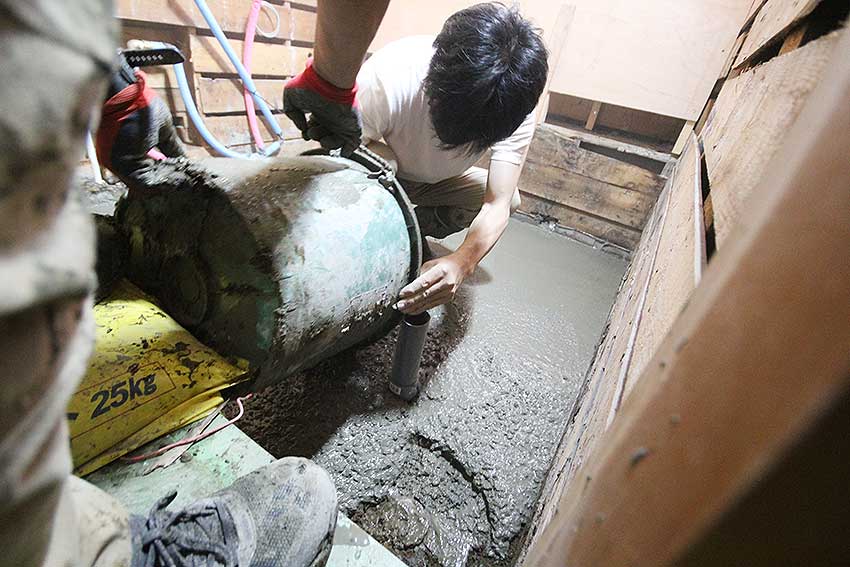

(25)続いて浴室の床部分にコンクリートを打ち込みます。今回は浴室の高さが10センチ上がるので、高さを確認しながら作業をする必要があります。レーザー墨出し器で水平に基準線を出して作業を進めていきます。

(26)レーザー墨出し器は、レーザー光を照射し、水平・直角など基準となる線を出すことができる工具です。下の写真のように浴室全体に水平な基準線を出すことができます。

(27)事前に印をつけた合板を浴室の地面に合わせて、レーザー墨出し器の水平基準線でレベルを確認します。

この合板に付けた印はコンクリート打設前の高さと、コンクリート打設後の高さをそれぞれ印付けしています。
コンクリート打設前の地面に合わせてレーザー墨出し器でレベルを確認し、コンクリート打設した後もコンクリート面に合わせてレーザー墨出し器でレベルを確認します。
(28)カクハン機を使用してコンクリートを練りこんでいきます。

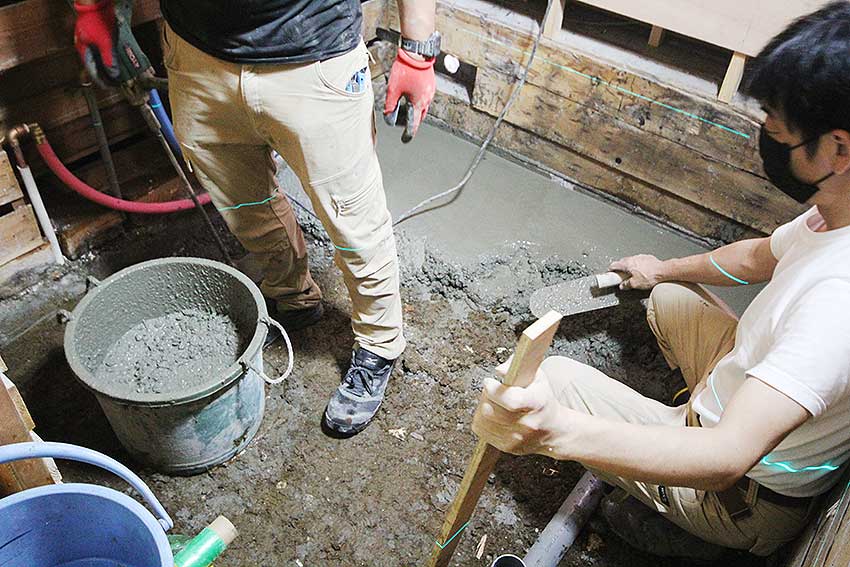

(29)練りこんだコンクリートを流し込んで、コテでならしていきます。

(30)ならしたコンクリート面に印をつけた合板をあわせて、コンクリート打設後のレベルを確認します。

(31)レーザー墨出し器でレベルを確認しながら、浴室全体にコンクリートを打設していきます。

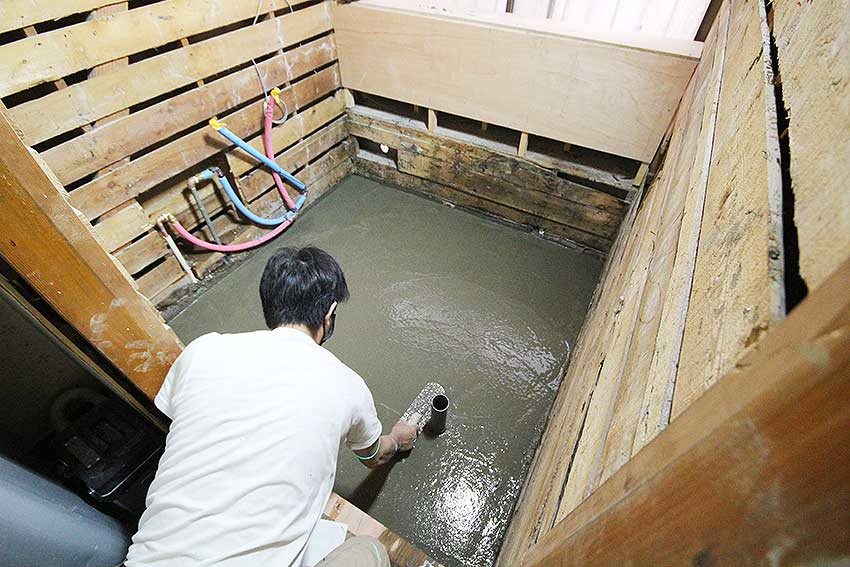

(32)浴室全体にコンクリートを打ち込んでコテでならしていきます。

(33)浴室全体のならし作業完了です。2日目の作業はここで終了です。

(34)ここから3日目です。3日目はユニットバスの組み立てです。浴槽・床・天井・壁のパーツを搬入していきます。

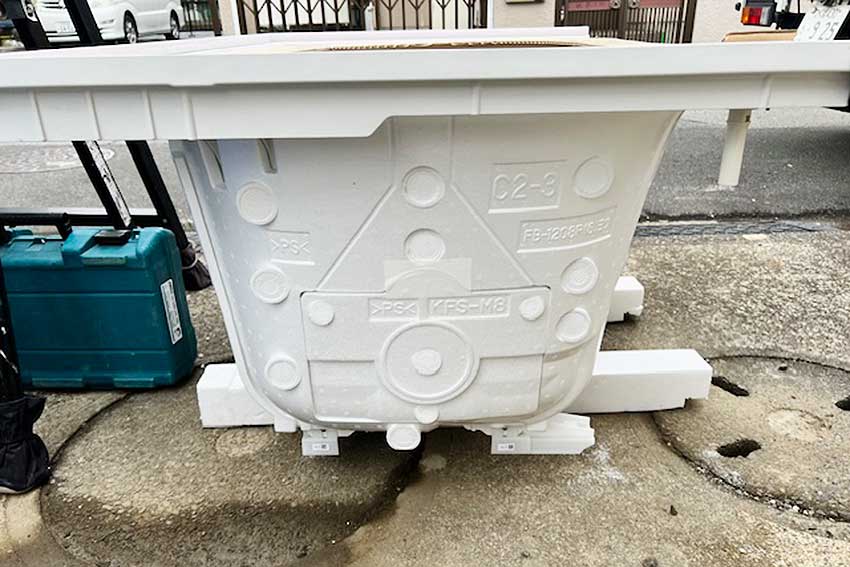

(35)浴槽は保温加工されております。今回採用した浴室は天井、壁、床にも保温加工がされており、浴室の寒さ対策に役立ちます。断熱・保温の仕様は機種によって異なります。

(36)ユニットバスの材料を組み立てていきます。

(37)ユニットバスの組み立て完了です。

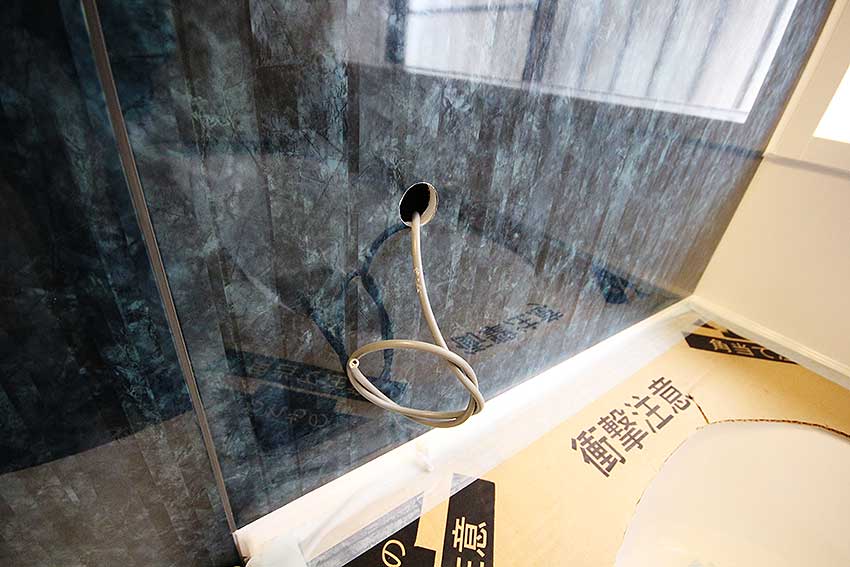

(38)ここから4日目です。電気配線の接続や配管の接続をおこなっていきます。下の写真は浴室リモコン用の配線です。

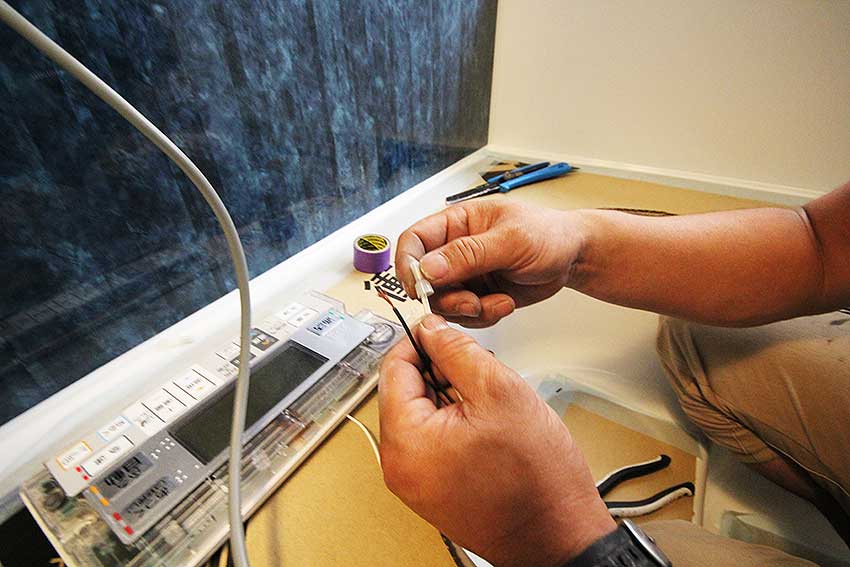

(39)浴室リモコンの電気配線を接続していきます。

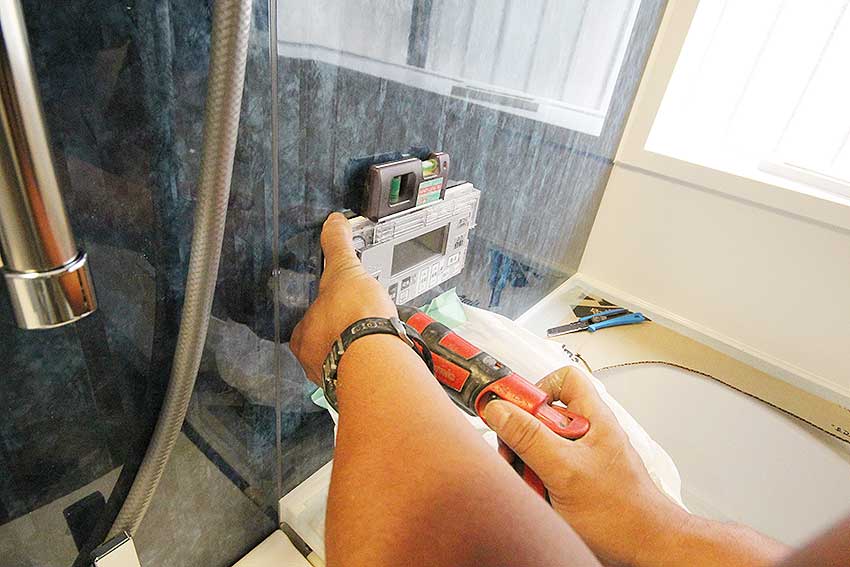

(40)水平器で水平を確認しながら、浴室リモコンを取り付けていきます。

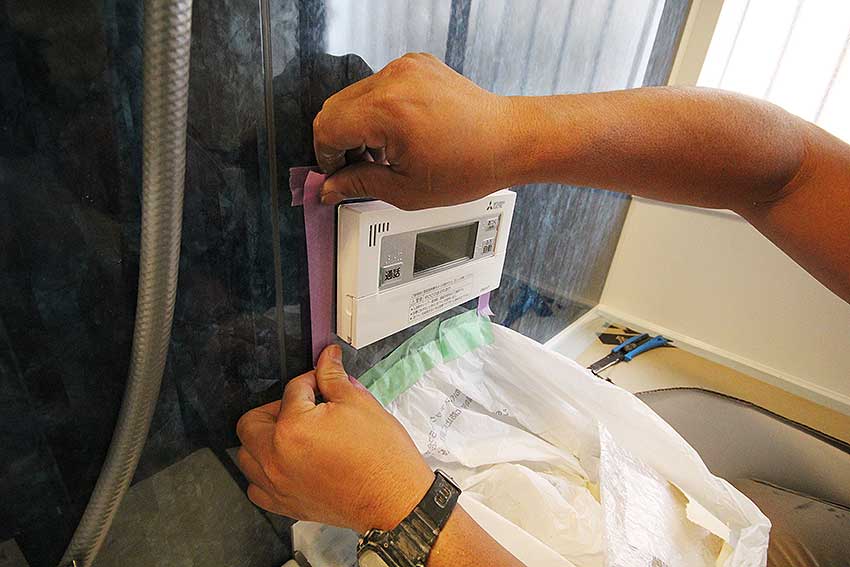

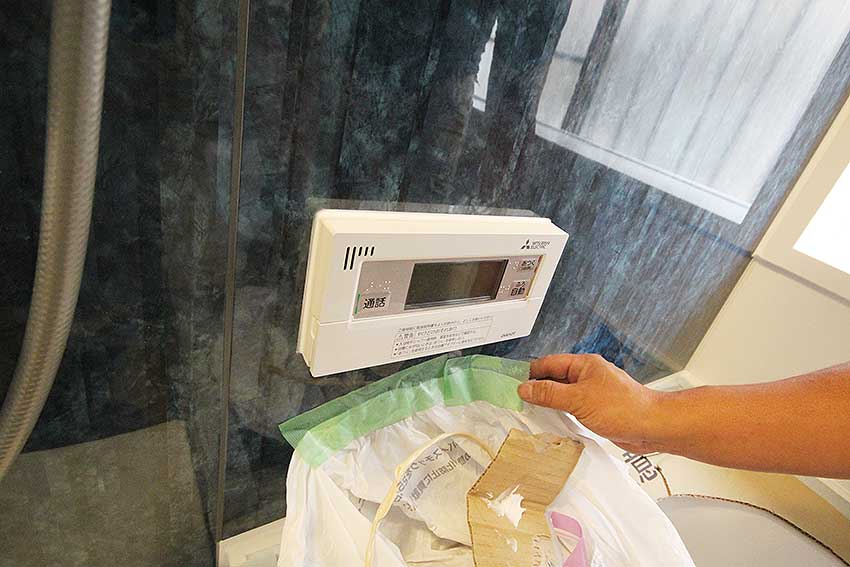

(41)浴室リモコンカバーを取り付けて、養生テープを張り込んでいきます。

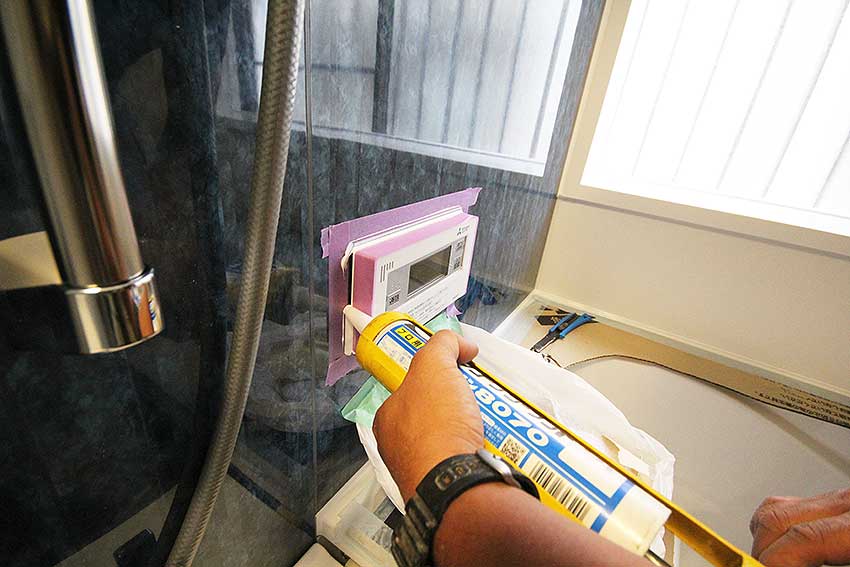

(42)浴室リモコンと壁の間に水が入らないように、リモコン周囲のコーキング処理をしていきます。

(43)コーキング処理が完了したら、養生テープをはがします。

(44)続いて追い焚き配管の接続をしていきます。追い炊き配管は下の写真のように、浴槽の下側に接続されている配管です。

追い焚き配管は名前の通り追い焚きする際にお湯が通る配管です。お湯を循環させるためペアホースになっています。 追い焚き時に浴槽内のお湯を給湯器に送り、給湯器で暖められたお湯が、もう一つの配管の通って浴槽内に送られます。
湯はりの際にもこの配管を通ってお湯が浴槽に送られます。

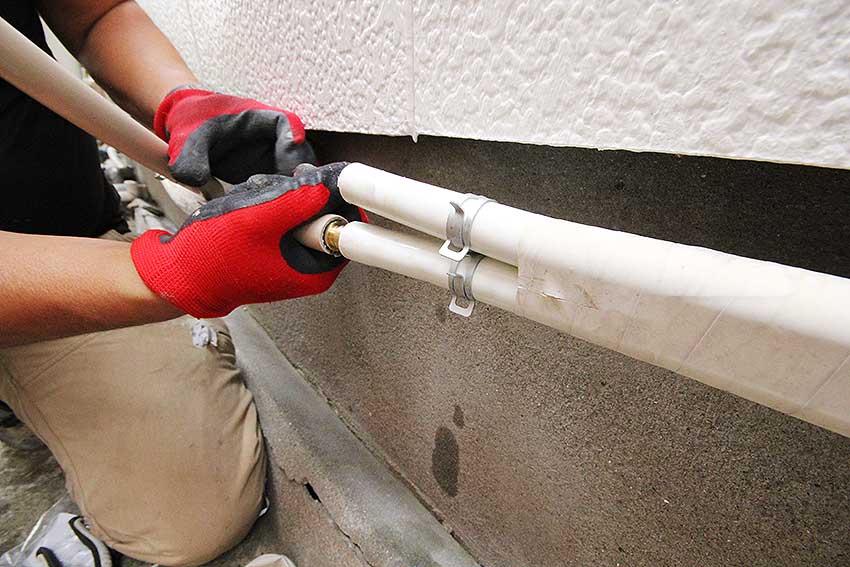

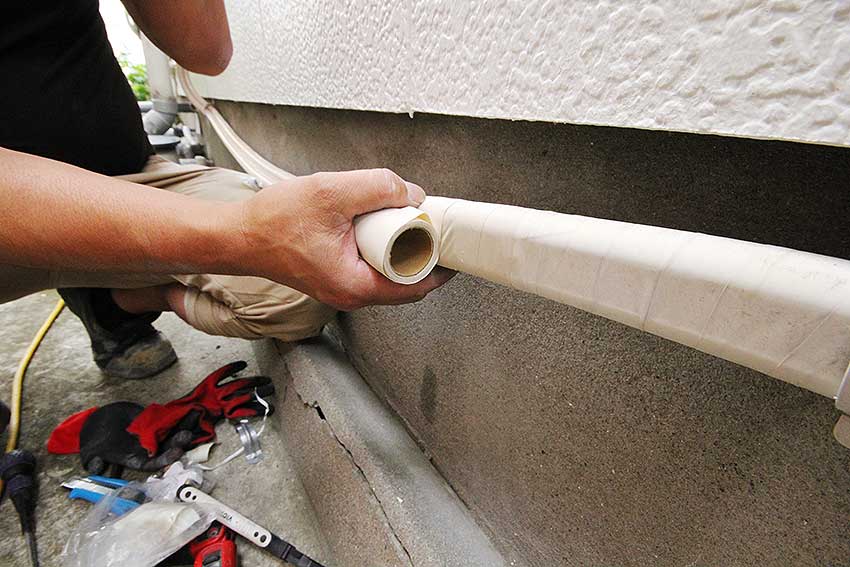

(45)ペアホース用の金具を使用して、既存の追い焚き配管と新しい追い焚き配管を接続していきます。

(46)接続したらペアホース用バンドでホースと金具を固定します。

(47)固定したらキャンパステープを巻いていきます。

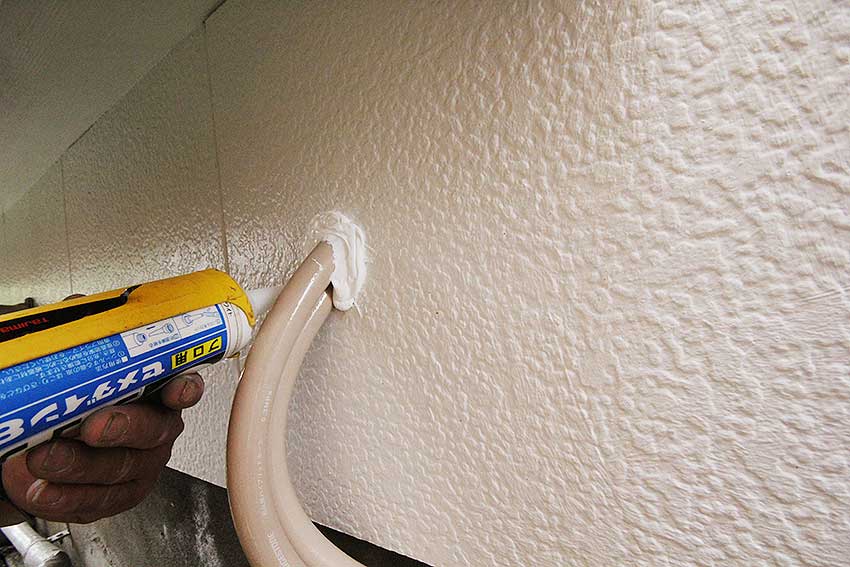

(48)最後に追い焚き配管を通している壁の穴から虫などが入らないように、コーキングで塞ぎます。

(49)次に給水・給湯管を接続します。シャワーや蛇口に水やお湯を送る配管です。(18)~(22)で切りまわしておいた配管です。

(50)給水・給湯管には架橋ポリエチレン管を使用しているので、架橋ポリエチレン管用の継手を使用して接続していきます。

(51)給湯管の接続完了です。

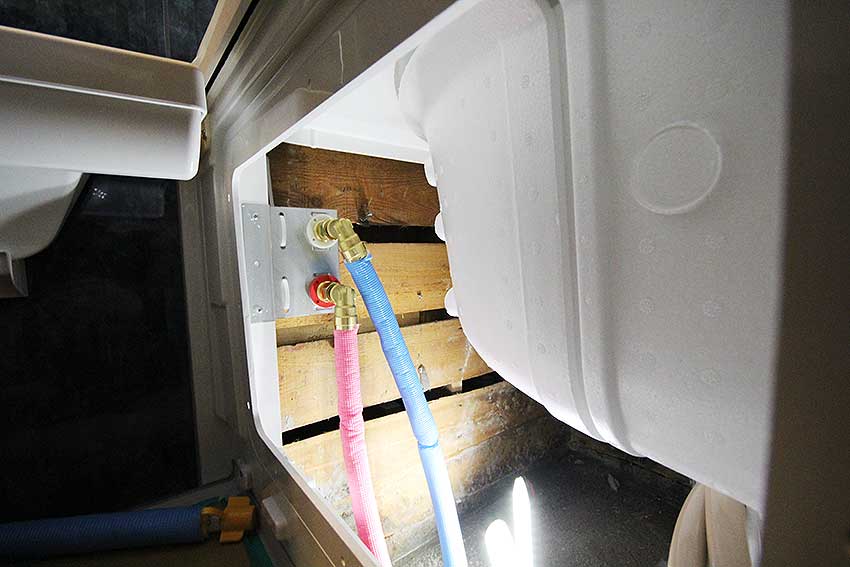

(52)給水管も接続完了です。赤いほうが給湯管、お湯が通る配管です。青いほうが給水管、水が通る配管です。

(53)配管接続が完了したら、浴槽エプロン(側面カバー)を取り付けます。

(54)浴槽エプロンの取り付け完了したら、カバーシートを取り外します。

(55)入口ドア枠を固定していきます。

(56)最後に養生をすべて取り外して完成です。

以上が「タイル風呂からユニットバスにリフォームする場合のメリットや施工手順・期間」となります。
従来のタイル風呂は、タイルの劣化や破損・ひび割れから水漏れして土台が腐食してしまうこともあります。冬場の冷え込みや目地部分の汚れ・カビの発生、水漏れでお悩みの場合は、タイル風呂からのユニットバスへのリフォームをおすすめいたします。
タイル風呂からユニットバスにリフォームする場合の費用は、現地の状況やサイズによって変わりますが現地にて浴室サイズ・ご要望確認後に御見積りをご提示可能です。
もちろん現地確認・御見積りは無料で対応しておりますので、御見積りで費用を確認してから、予算内で施工可能でメリットがあれば浴室改修の施工を検討する。メリットを感じられない場合や、費用面で都合が合わない場合は検討を改める。といった流れがおすすめです。
浴室改修工事をご検討されている方は、ぜひお気軽にご相談ください。
