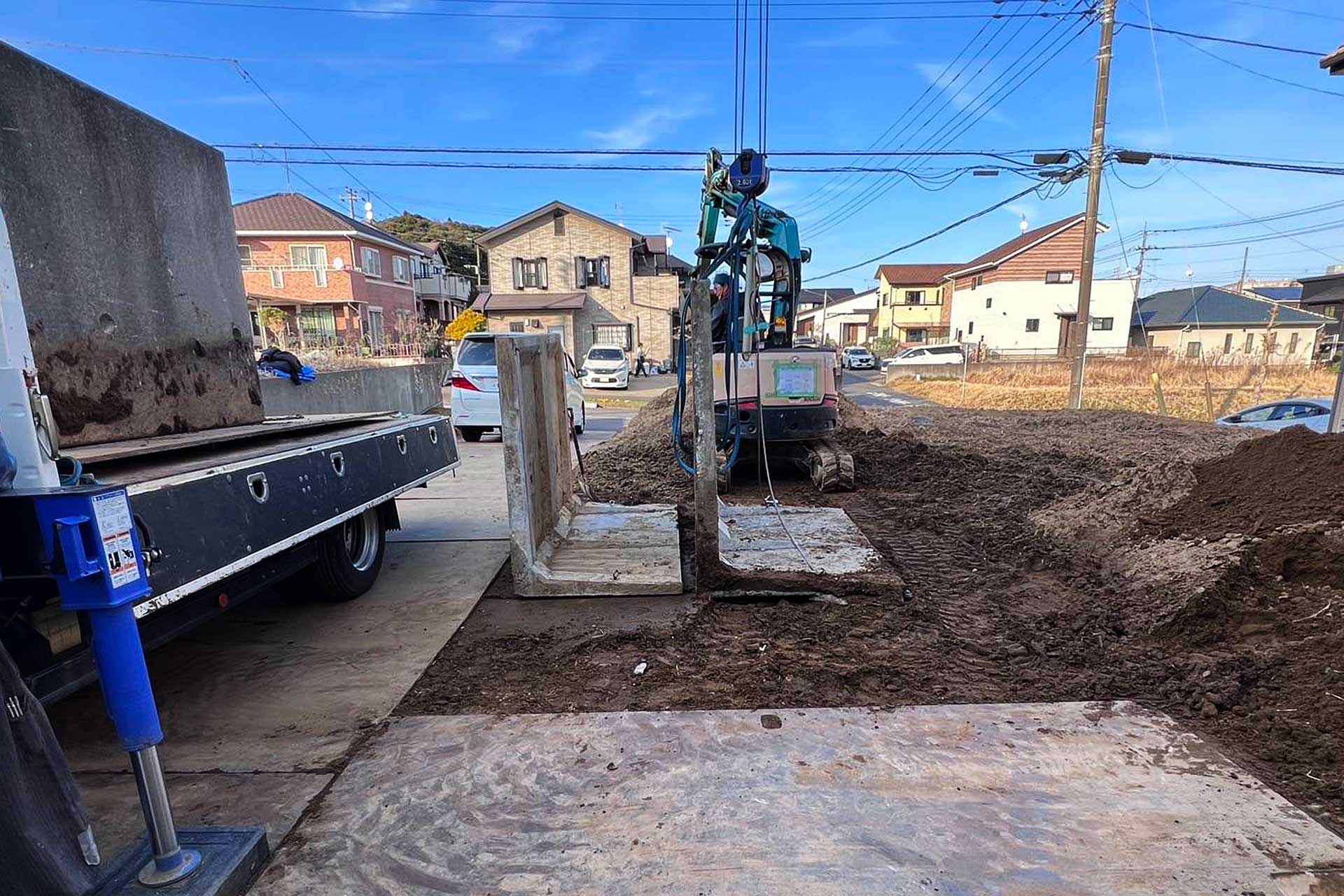

改修のため掘り出したL型プレキャストコンクリート擁壁と、掘削に使ったミニユンボ
掲載現場|掘り出したL型擁壁

擁壁の補修・改修 / 協和ハウス

土留め擁壁の改修・補修工事傾きひび割れずれ・破損

隙間を埋めても、また広がる。
そんな擁壁の状態を確認し、
現場に合う補修・改修をご案内します。

据え直しの実例を、施工前から完成までの写真で解説。

現地確認・お見積り無料

01 / 擁壁の症状と原因

擁壁にこんな傾き・ひび割れ・ずれはありませんか。

擁壁は、高低差のある土地で土を支える壁です。表面の傷みだけでなく、地盤・排水・擁壁全体の状態を確認します。

擁壁のひび割れ・傾きが起きる原因を詳しく見る
まず確認したいこと

必要な対策は、擁壁の構造や変形の原因によって異なります。表面の補修だけでよいと決めず、まず現状を確認することが大切です。

相談したい症状の確認

  • 擁壁の継ぎ目に隙間ができ、広がってきた
  • 擁壁の上のフェンスやブロックが傾いた
  • ひび割れやふくらみが出てきた
  • 水抜き穴以外から水がしみ出している

土を支える擁壁の役割

擁壁(ようへき)とは、高低差のある地面に設けられる壁のことで、斜面の土砂が崩れ落ちるのを防ぐために造られる構造物のことです。

安息角(土が崩れないで安定するときの斜面の角度)を超えて家を建てる時には、安息角の外側(がけ附近)の家が、がけ崩れで家ごと流されてしまわないよう、擁壁を設ける必要があります。

擁壁は、地盤問題や排水不良・経年劣化により、土や水の圧力に耐えられない場合、ずれ動いて傾きやひび割れ・ふくらみが発生してしまうことがあります。

擁壁の傾き・ひび割れ・ずれの主な原因

擁壁に傾き・ひび割れ・ずれが発生する原因は自然災害・地盤問題・排水不良・施工不良・材料劣化などが原因となります。擁壁の耐用年数は約20~50年といわれていますが、20年経過していなくても、傾きやひび割れ・ずれていたりふくれていたりしている場合は、メンテナンスが必要です。

地盤問題

不同沈下
擁壁の下の地盤が均等に沈下せず、一部だけ沈むことで傾く。
地盤の弱さ
軟弱な地盤の上に擁壁を施工すると、時間とともに沈下や変形が発生する。

施工不良

配筋不足
鉄筋コンクリート擁壁の場合、鉄筋が適切に配置されていないと強度が低下する。
品質不足
コンクリートや鉄筋が規定の品質を満たしていない。

排水不良

排水設備の不足や詰まり
排水パイプが機能せず、内部に水が溜まる。
水圧の増大
擁壁の背面に水が溜まり、過剰な水圧がかかることで押し出される。

外部要因

樹木の根の影響
近くの樹木の根が擁壁を押したり、根が成長してコンクリートを割ることがある。
近隣工事の影響
近くで掘削工事や振動を伴う工事が行われると、擁壁に影響を与えることがある。

自然災害

地震の影響
地震動によって地盤が変形し擁壁に負担がかかる。
豪雨の影響
大量の雨水が浸透して土圧を増加させる。
凍結融解
コンクリート内部の水分が凍結と融解を繰り返すことで劣化してしまう。

02 / 放置による危険と責任

擁壁が倒れると、
隣家や通行人にも被害が
及ぶおそれがあります。

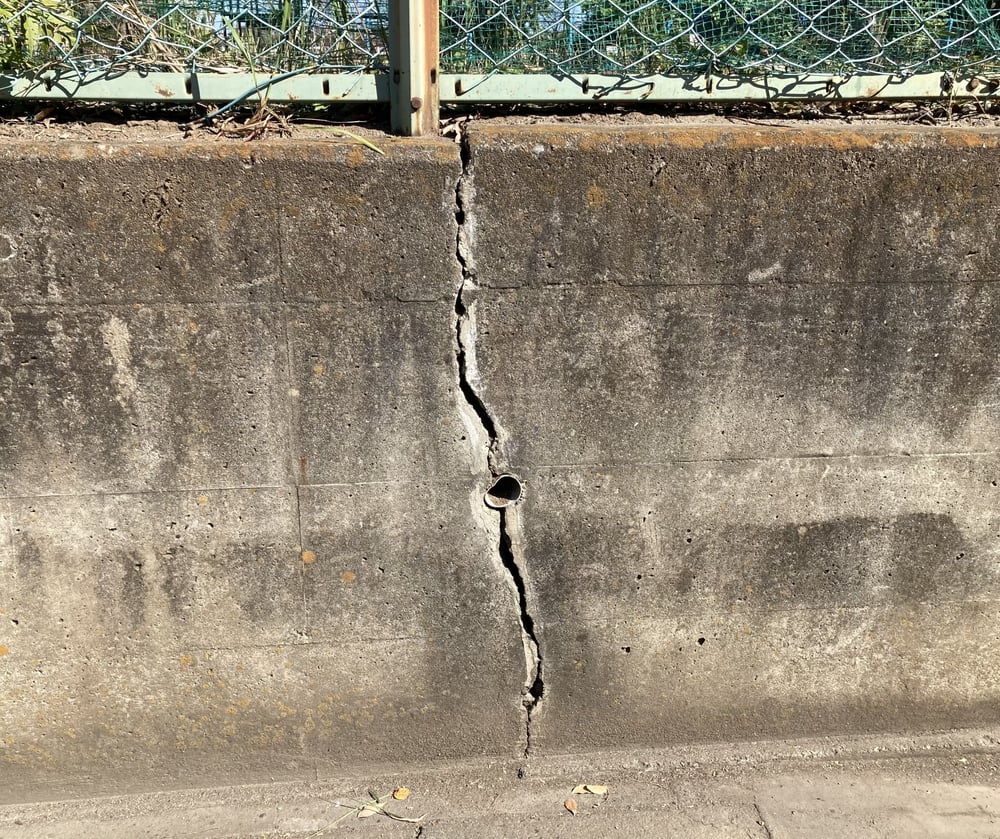

フェンスの下のコンクリート壁に縦方向に広がるひび割れ

道路に面する擁壁のひび割れとずれのイメージ

擁壁のひび割れ・損傷のイメージ

改修前の擁壁と上部のブロック・フェンス、周囲の住宅
改修前の擁壁。壁だけでなく、周囲の状況も確認します。

傾きやずれを放置しても、原因の解消にはなりません。ひび割れだけで危険度を決めず、地盤や排水の状態も合わせて確認します。

地震で倒壊するおそれ

経年劣化や地盤の問題、施工不良などで不安定になった擁壁は、地震による倒壊の危険性が高くなります。倒壊すると、隣家や通行人に被害が及ぶおそれがあるため危険です。

擁壁の上のブロック塀が傾いている場合も、塀と擁壁の両方の確認が必要です。

所有者に賠償責任が生じる場合も

擁壁や塀の設置・管理に不備があり、それが原因で人や物に被害を与えた場合、占有者や所有者が損害賠償責任を負うことがあります。民法717条に定められた「工作物責任」です。

ご自身で近づいたり掘ったりせず、
安全な場所から分かる範囲でご相談ください。

現地確認・お見積り無料。状態を確認し、必要な補修・改修をご案内します。

擁壁の状態を相談する

03 / 補修か、作り直しか

擁壁の状態に合わせて擁壁補修・擁壁改修の方法を、ご説明します。

同じひび割れでも、表面の傷みと、地盤や排水による変形では工事が変わります。ひび割れの幅だけで工法は決められません。状態と原因を見て、方法を選びます。

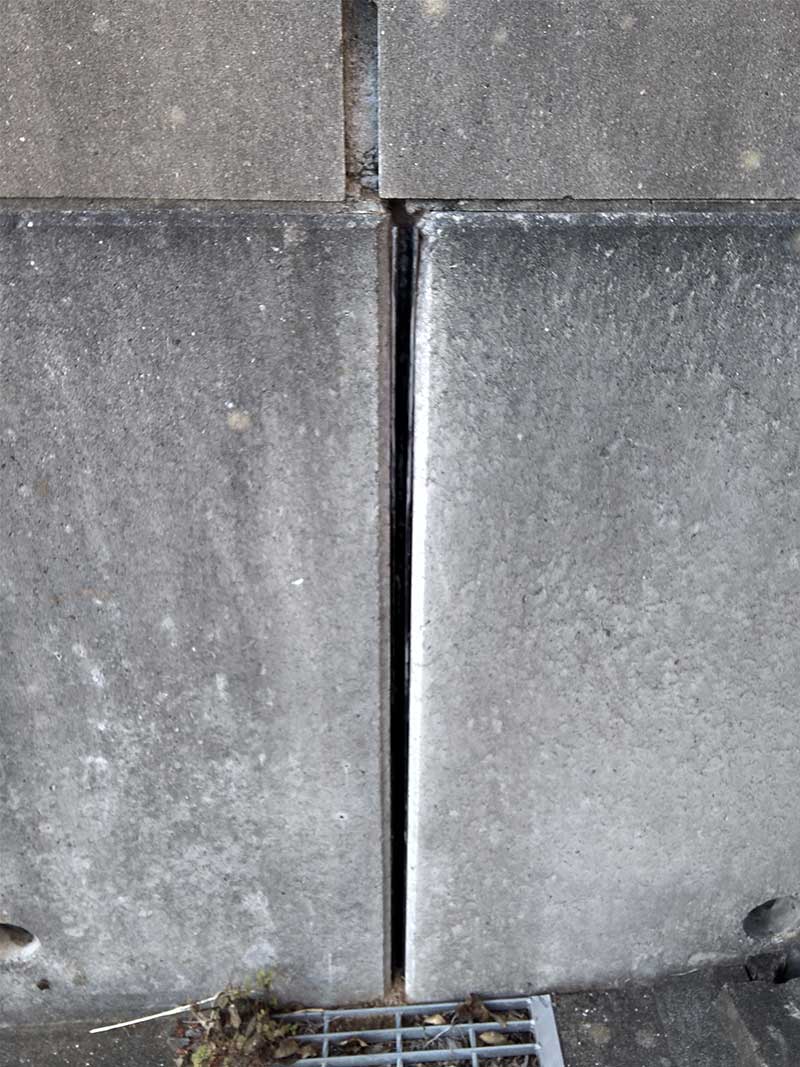

お客様がご自身で隙間を補修した跡
補修後もずれが進んだ現場の補修跡

表面の補修

ひび割れ・隙間を埋める

確認すること
表面の傷みか、内部や周囲にも変形があるかを確認します。
埼玉県入間市 地下車庫・擁壁車庫ひび割れ補強
入間市|擁壁車庫の補強作業中

補強・排水の改善

割れを補強し、水の流れを直す

確認すること
割れの状態と、水のしみ出す場所・排水の状況を確認します。
レベルを調整したコンクリートの上に据え直したL型擁壁と、掘削部分の土留め
掲載現場|地盤を整えて据え直し

据え直し・作り直し

掘り出して、据え直す・造り直す

確認すること
傾き・ずれの進み方、地盤、既存の擁壁を再利用できるかを確認します。
ひび割れ・傾きの判断と、公的なチェック項目を見る

傾きの許容範囲は、
一律の数字では決まりません。

国土交通省の「我が家の擁壁チェックシート(案)」は、住民が擁壁のおおまかな危険度を確かめるための資料です。水抜き穴や水のしみ出し、ひび割れ・ずれ・ふくらみ・傾きを点数にして、総合で評価します。

擁壁の目地のずれ・開きは、3段階で見ます

目地のずれ・開き評価の点数
5mm未満低
5mm〜2cm未満中
2cm以上高

点数が高いほど、危険側の評価です。傾きは「わずかに前傾」「全体が明らかに前傾」「途中に折損」の段階で評価します。やや不安定・危険性が高いと判定された場合、チェックシートは自治体への相談をすすめています。

症状ごとに確認すること

同じ「ひび割れ」でも、表面の傷みと、地盤や排水の問題による変形では検討する対策が異なります。ひび割れの幅だけで安全性や工法を決めることはできません。

ひび割れが気になる

位置・広がり方・発生時期に加え、傾きやずれがないかを確認します。

傾き・ずれ・ふくらみがある

隙間を埋めるだけで済ませず、地盤・排水・周囲の建物なども含めて改修方法を検討します。

擁壁の状態によって、補修・補強・据え直し・造り替えなどの選択肢を検討します。すべての現場で同じ方法が使えるわけではありません。

チェックシートの対象・注意点

国土交通省のチェックシートでは、空石積み擁壁・増積み擁壁・二段擁壁・張出し床版付擁壁は、本来、宅地の擁壁として適さない形式とされ、変状がなくても専門家への相談がすすめられています。高さ1m以下の擁壁は、チェックの対象外です。

公的な参考資料

擁壁の健全度を判定し、補修・補強などの対策を検討するための公的資料です。

04 / 擁壁の傾きを確認

擁壁の傾き・ひび割れは、
現地で測定して確認します。

垂直に垂らした糸で垂直方向の傾きを、レーザーで水平をとった後に糸を水平に張り、水平方向の傾きを測定します。
現地調査・測定は無料で行っておりますので、お気軽にお申し付けください!

下げ振りとメジャーで擁壁下部の傾きを計測

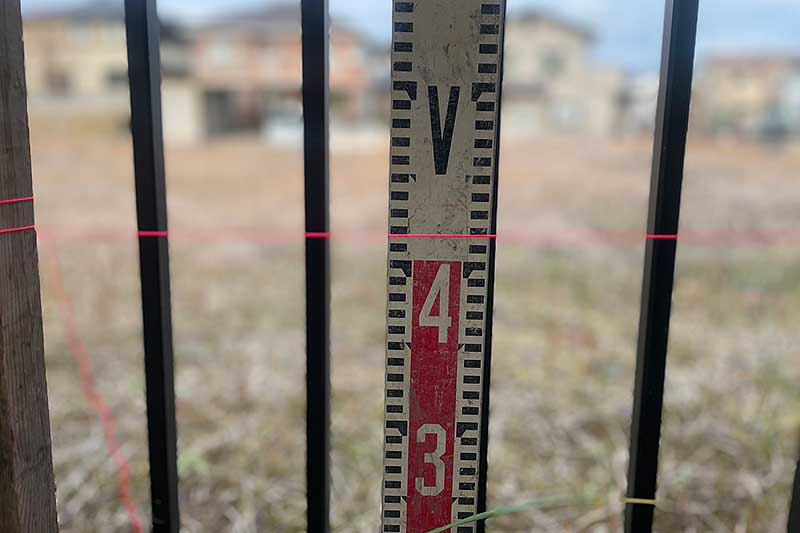

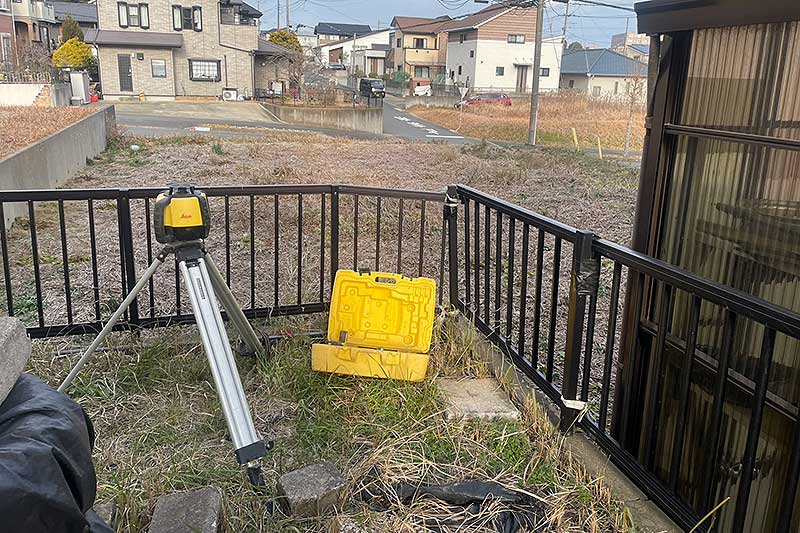

レーザーと標尺で擁壁の水平を測定

外側へ倒れていないか

垂直に下ろした糸と、擁壁の上下の距離を比較。

擁壁が外側へ傾くイメージ図。垂直ラインに対して傾きラインがずれる垂直ライン傾きライン
垂直方向の傾きのイメージ(実際の寸法ではありません)
掲載現場:上5cm・下9cm差は約4cm

左右で高さが違わないか

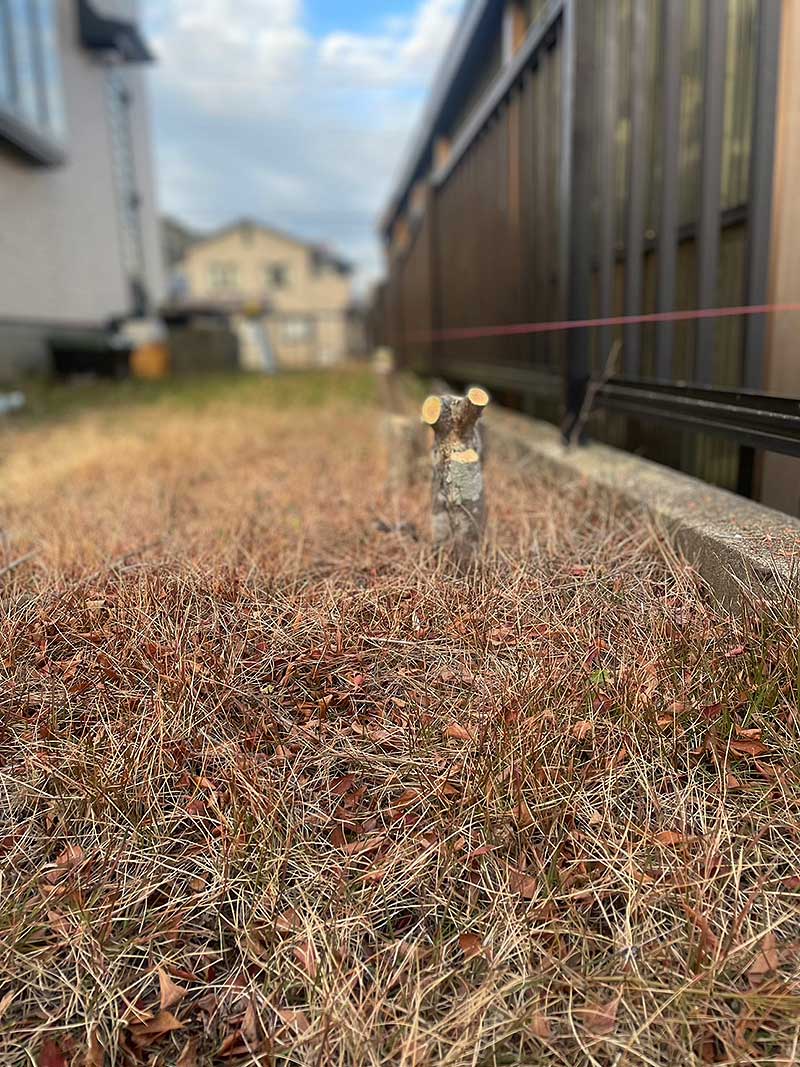

水平に張った糸と、擁壁上部の距離を比較。

擁壁の上の住宅が南北方向に傾くイメージ図。水平ラインに対して傾きラインがずれる水平ライン傾きライン南側北側
水平方向の傾きのイメージ(実際の寸法ではありません)

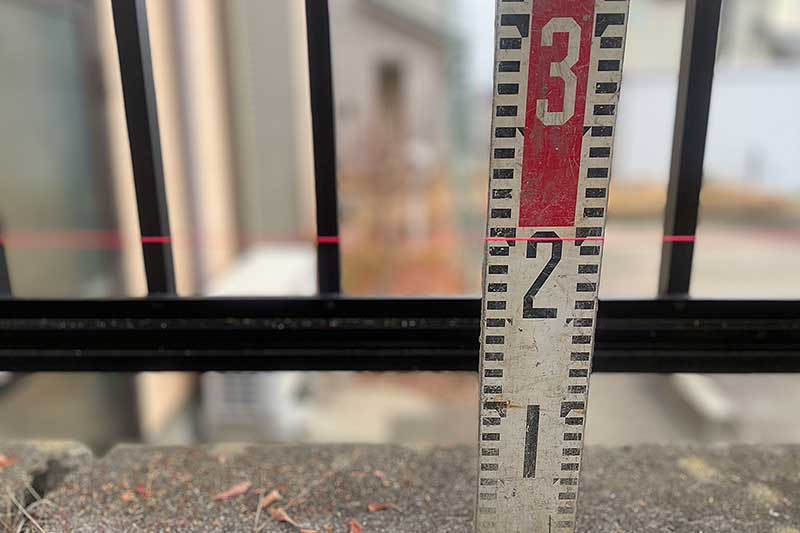

掲載現場:南2cm・北4.2cm差は2.2cm

数値は掲載現場の測定結果で、安全性を判断する基準ではありません。傾いた擁壁の近くでの採寸は危険を伴うため、現地調査をご相談ください。

05 / 費用と施工期間

工期の目安は10〜30日。
費用は、工事の範囲で変わります。

擁壁の大きさだけでなく、掘削・撤去の範囲や、重機が入れるかどうかで変わります。

擁壁の傾き・ひび割れ・ずれ改修工事の施工期間

10〜30日が目安

掲載のさいたま市・水戸市の擁壁改修は、どちらも23日。施工範囲・搬入条件・天候で変わります。

重機が入って作業ができるかで、工期と費用が変わります。

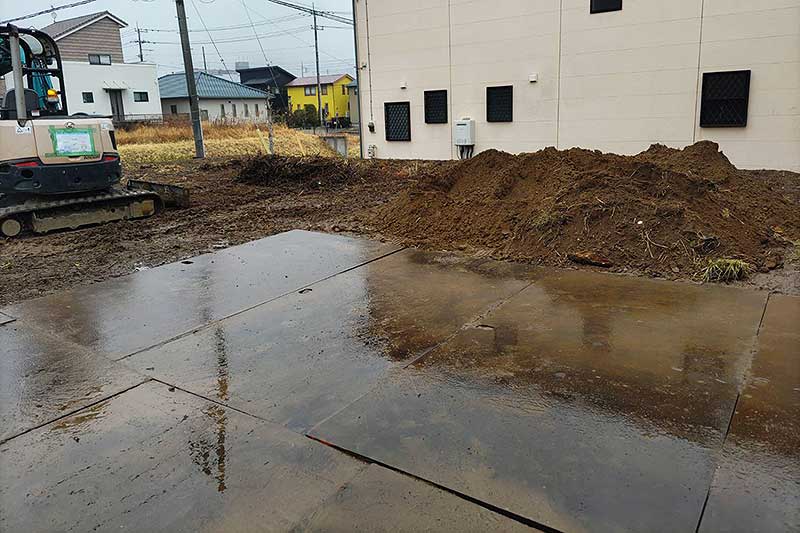

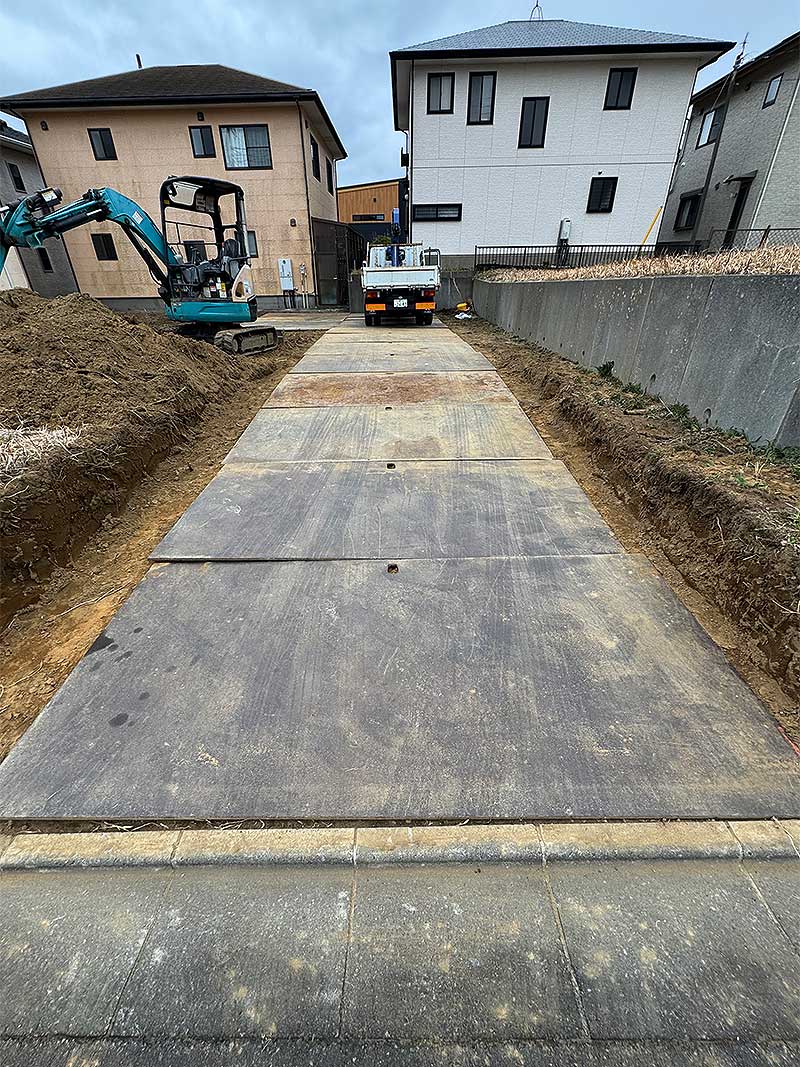

掲載現場では隣地の所有者から敷地使用の許可をいただき、鉄板を敷いて重機を入れました。

現地確認・お見積り無料

お見積りで確認する4つの項目

撤去した高さ1700の擁壁と高さ1500の擁壁を横に並べた写真擁壁の高さ・長さ・構造
既存の擁壁を再利用できるかどうか。
ミニユンボによる掘削作業掘削・撤去の範囲
残土や撤去した材料の搬出量。
隣りの敷地に敷いた鉄板養生重機・車両の搬入経路
隣地との作業スペースを確保できるか。
傾き補修・フェンス設置が完了した擁壁の上のブロックとフェンス地盤・排水の対策と復旧
フェンス・ブロック・階段などを戻す範囲。

金額と工事内容をお見積りで確認してから、施工をご検討いただけます。

工期・作業人数について詳しく読む

工期の目安

10〜30日

擁壁の施工範囲や規模、搬入条件、天候などによって施工期間が変動します。

作業人数

2〜3人

作業員3人のイラスト

擁壁のひび割れ・傾き・ずれ補修工事は非常に困難な作業ですので、プロにお任せください。

工事費用は、長さだけでは決まりません。

現地で次の条件を確認し、必要な工事の範囲を整理して見積りをご提示します。

擁壁の状態
擁壁の高さ・長さ・構造と、既存部分を利用できるか
掘削・撤去と搬出
掘削・撤去する範囲と、残土や撤去材の搬出量
搬入・作業スペース
重機や運搬車両の搬入経路、隣地との作業スペース
地盤・排水と復旧
地盤・排水への対策と、フェンス・階段などの復旧範囲

06 / 写真で見る6つの施工手順

写真で分かる、
擁壁補修・改修工事の施工手順

隙間を埋めても傾き・ずれが進んだL型擁壁の改修例です。破損のない擁壁を再利用し、地盤と高さを整えて据え直しました。フェンスも補修して取り付け直し、傾きを改修した現場です。

STEP 01 / 工程(1)〜(2)

傾きを、
上下と左右で測る。

下げ振りで擁壁の上と下の距離を測ると、上5cm・下9cmで約4cmの傾き。水平に張った糸では、南北で2.2cmの差がありました。

お客様がご自身で隙間を埋めた跡もありましたが、ずれは進んでいました。

この工事について相談する

STEP 02 / 工程(3)〜(6)

隣地の協力を得て、
擁壁を掘り出す。

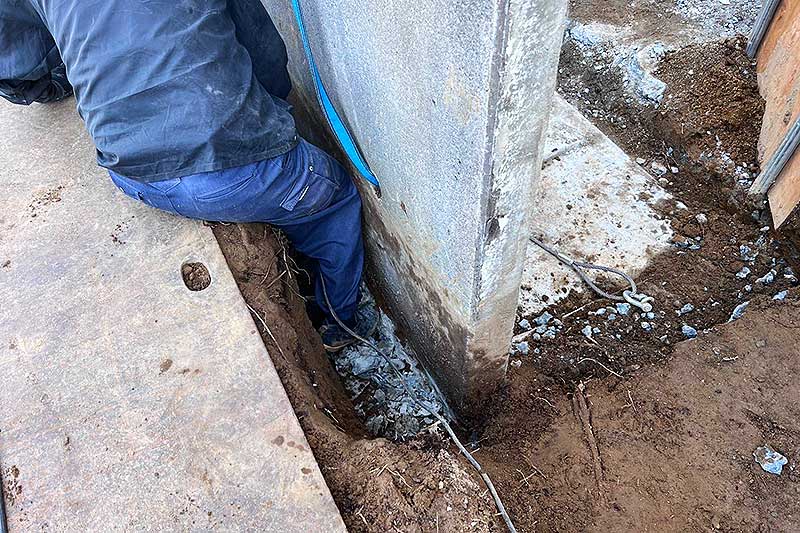

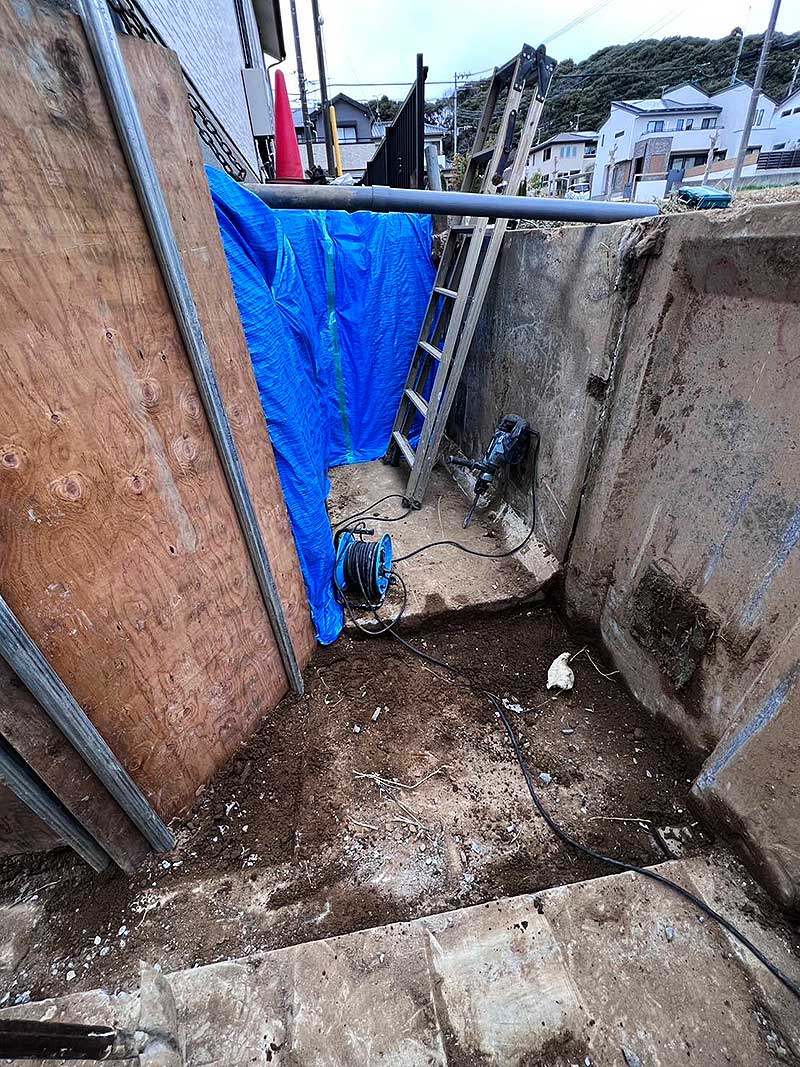

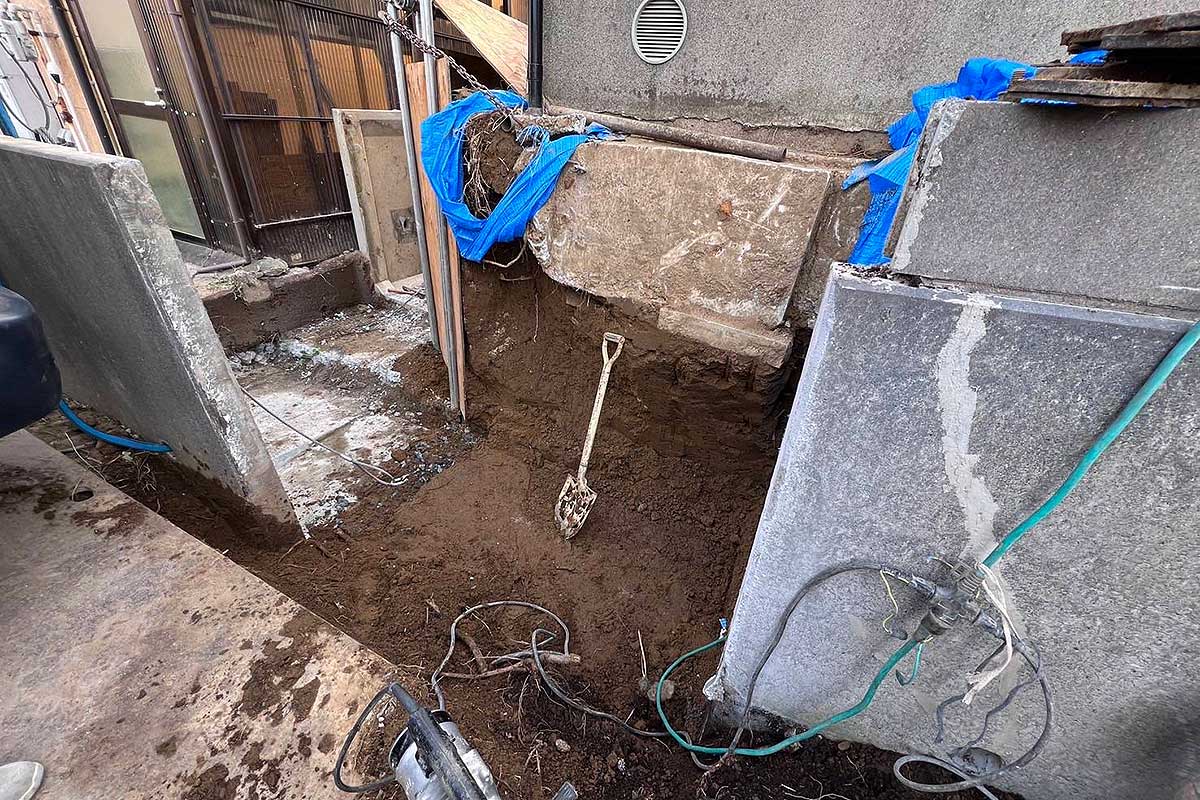

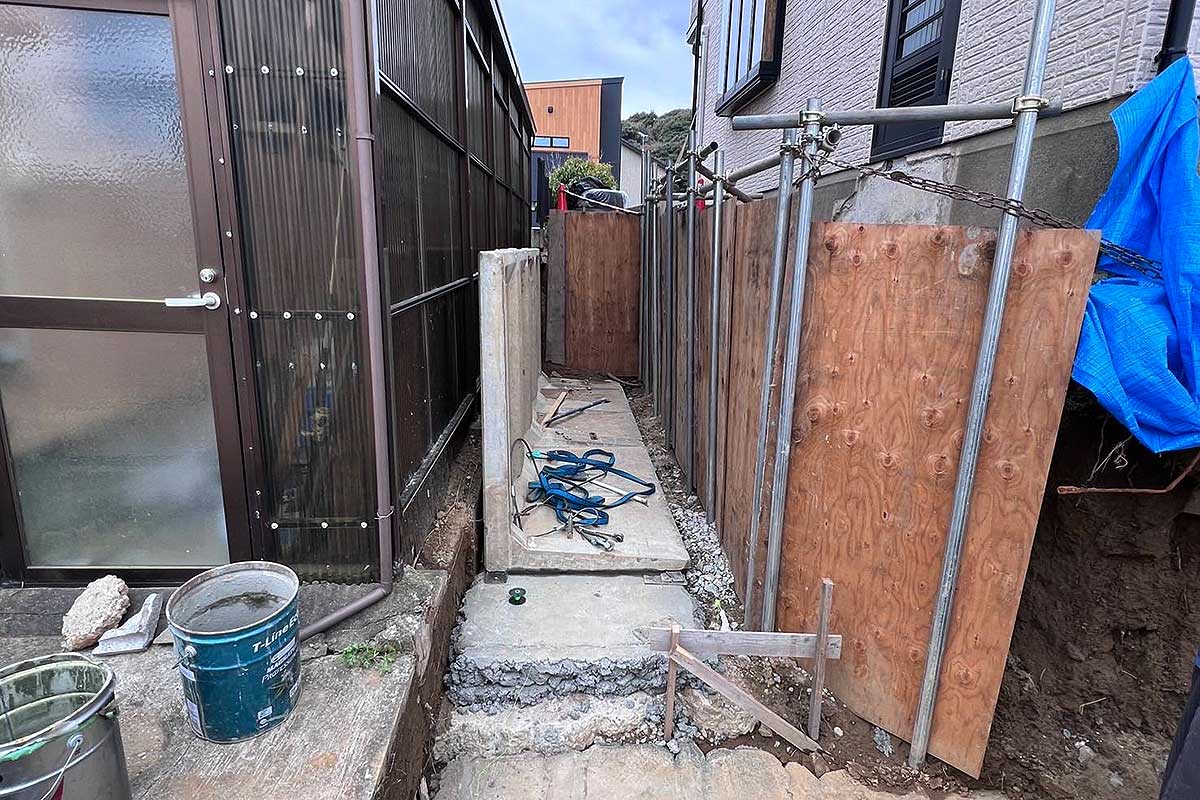

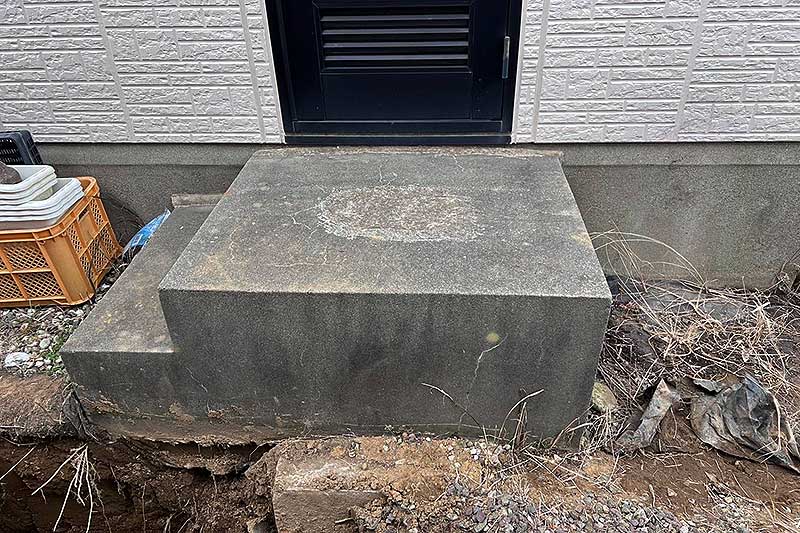

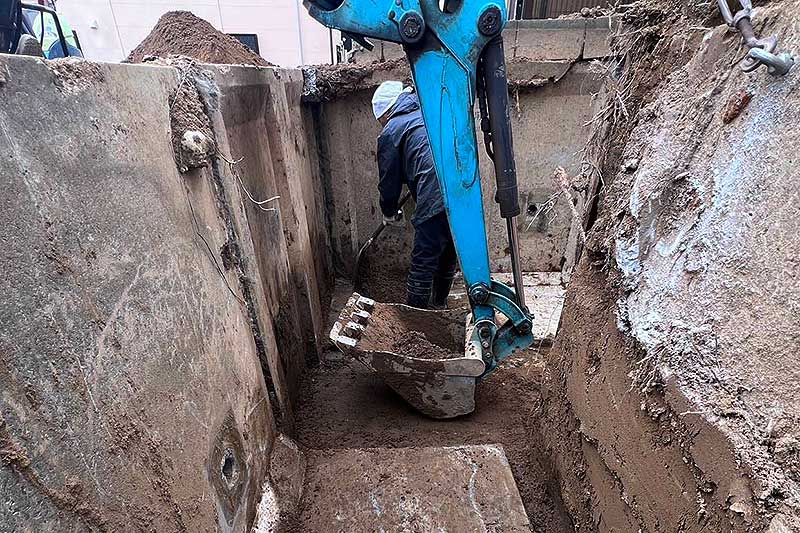

隣の敷地に鉄板を敷いて重機を入れ、ミニユンボと手作業で掘削。L型擁壁の底版にかかる勝手口の階段は、ご相談のうえ解体しました。

L型擁壁は、家側に曲がった底版の上に土が載っています。据え直すには底版まで露出させます。

この工事について相談する

STEP 03 / 工程(7)〜(9)

重なった擁壁を外し、
状態を確かめる。

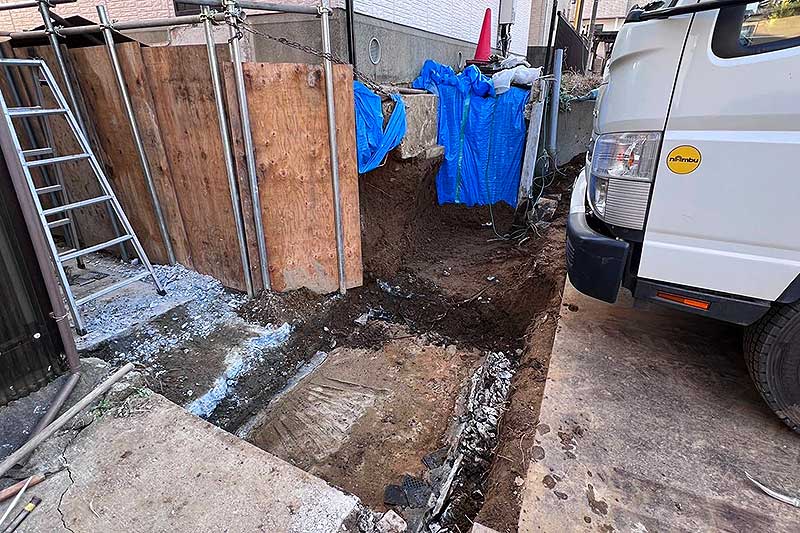

コーナーで重なっていた高さ1500と1700のL型擁壁を撤去。打ち込まれていたコンクリートをはつり、擁壁本体を取り出しました。

擁壁に破損がなくきれいな状態だったため、既存の擁壁を再利用しました。

この工事について相談する

STEP 04 / 工程(10)

沈んだ地盤に、
高さをそろえる。

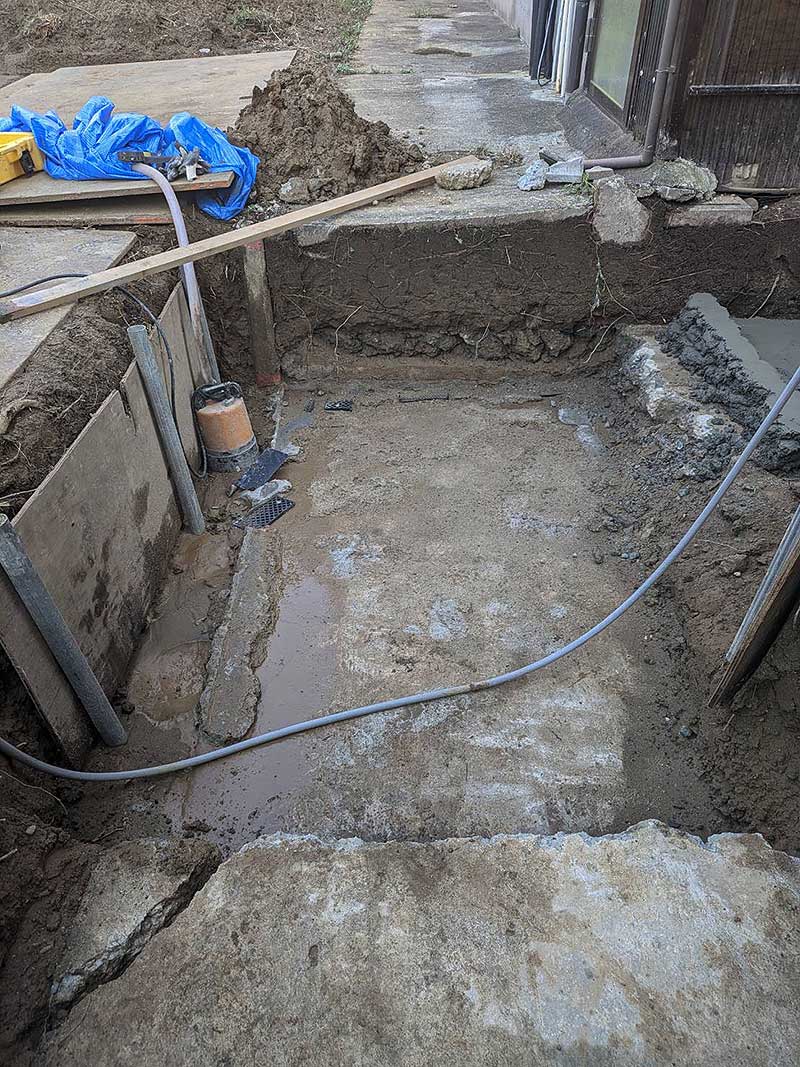

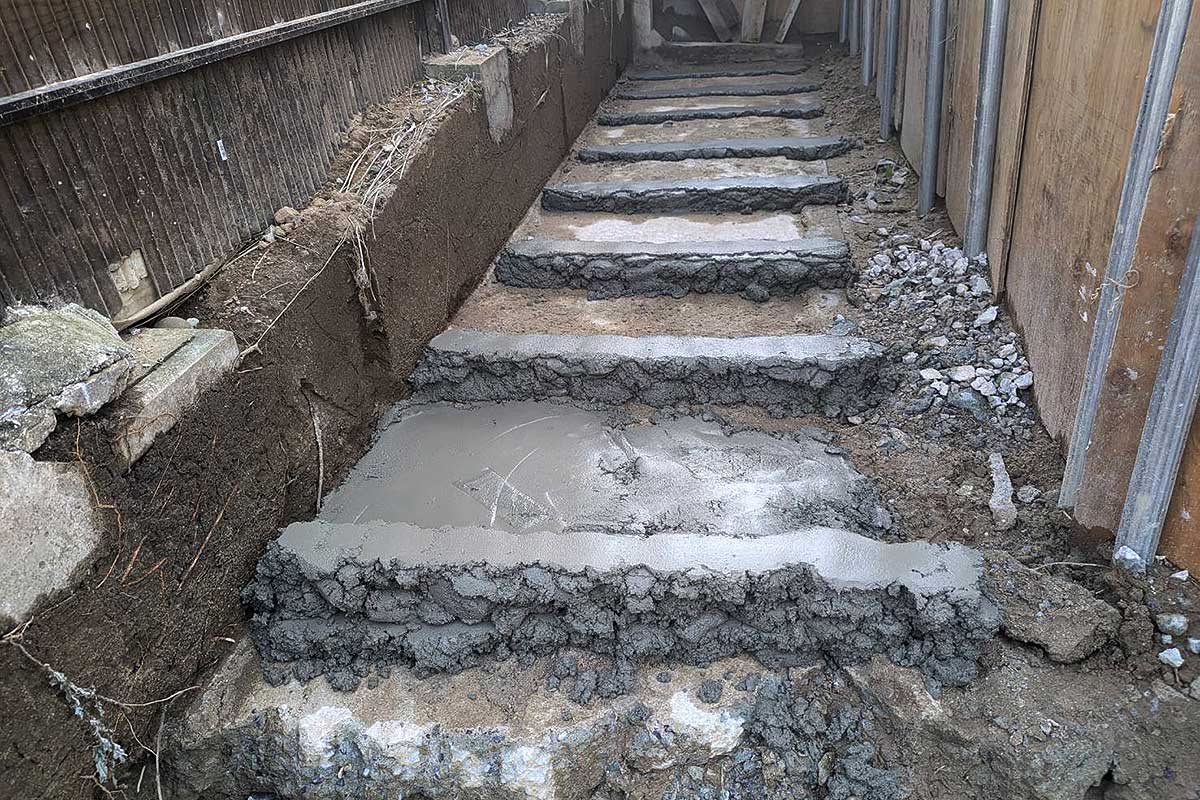

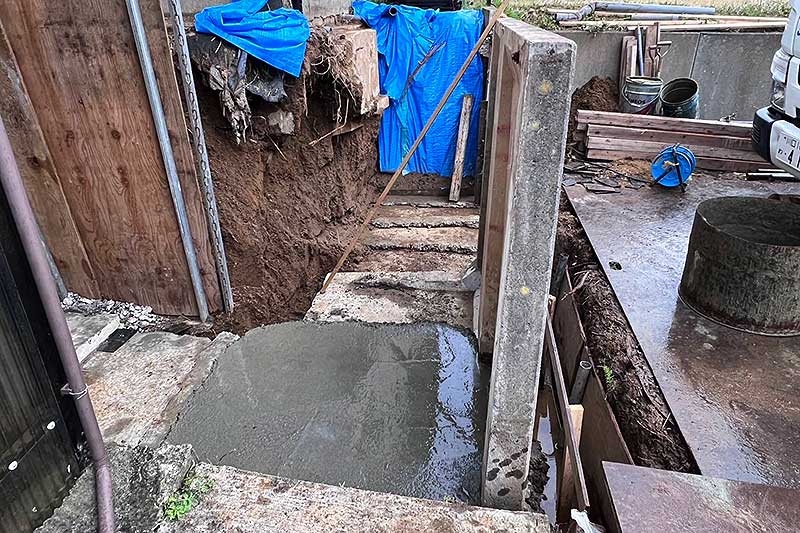

擁壁を外すと、地震が原因で地盤が沈下していました。コンクリートを打ち込み、擁壁を載せる高さのレベルを整えます。

安定した基礎で荷重を均等に地盤へ伝え、沈下や傾きのリスクを減らします。

この工事について相談する

STEP 05 / 工程(11)〜(12)

擁壁を据え直し、

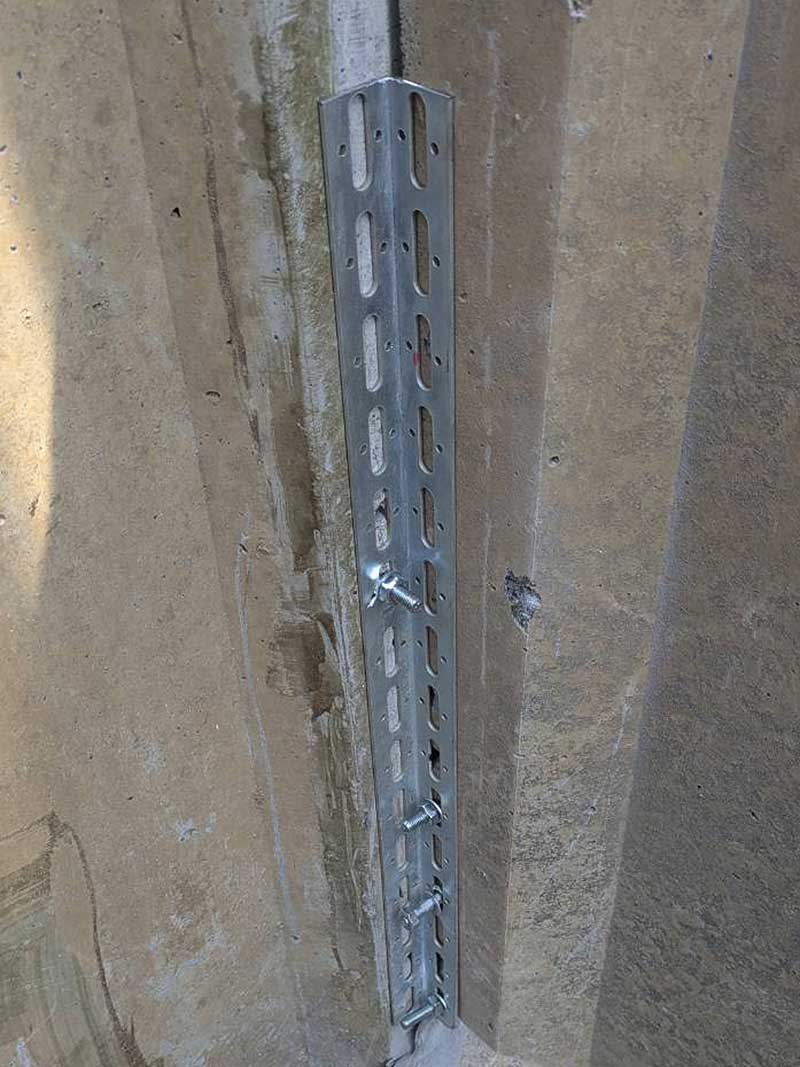

金具で一体にする。

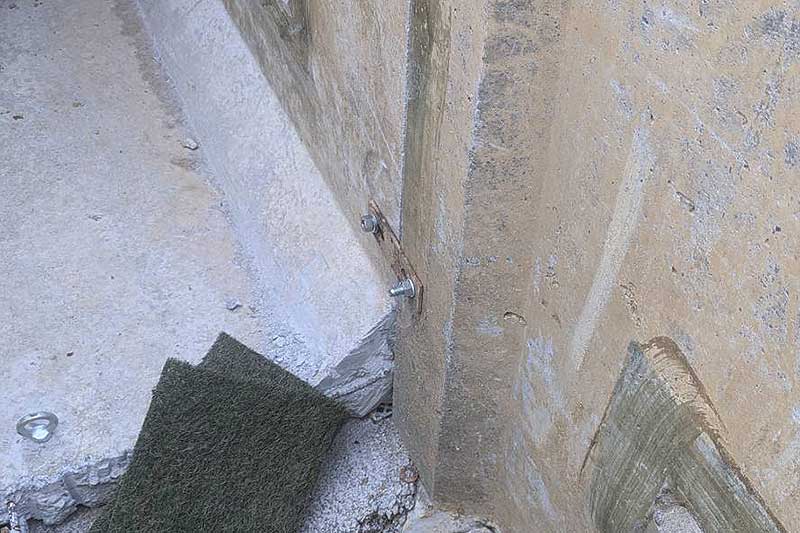

固まったコンクリートの上にL型擁壁を設置し、擁壁同士を金具で連結。背後の土圧を擁壁全体で受け止めます。

連結することで、擁壁が1枚ずつ独立して動くのを防ぎます。

この工事について相談する

STEP 06 / 工程(13)〜(15)

土を戻し、
フェンスを付け直す。

掘削した土を戻し、ブロックを組んでフェンスの支柱を設置。ご要望で既存のフェンスを補修して取り付け直し、勝手口の階段もコンクリートで造り直しました。

擁壁の傾きや撤去時に歪んだ部分は、補修してから再び設置しています。

この工事について相談する
擁壁改修工事の詳しい説明を見る

この現場の改修内容

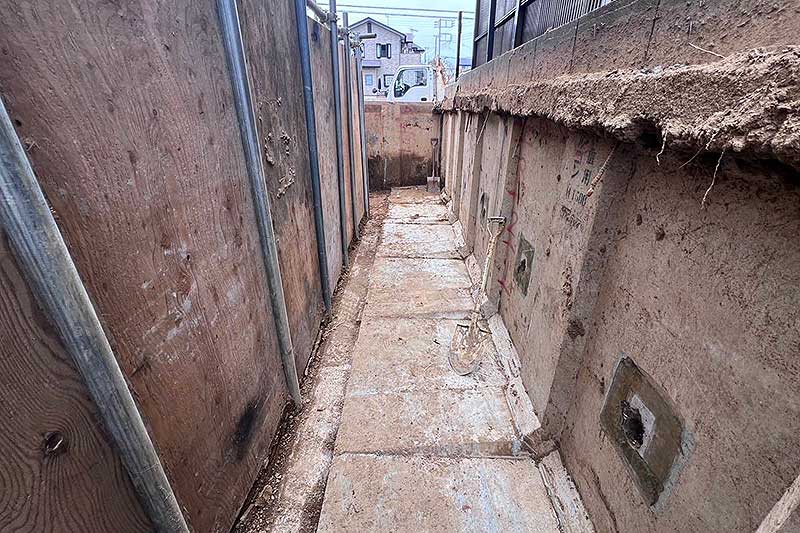

擁壁を一度外し、地盤から整えて再設置。

隙間を埋めた後もずれが進んでいたため、壁を一旦撤去して改修しました。状態の良い擁壁を再利用し、ブロック・フェンス・階段まで復旧した工事の流れです。

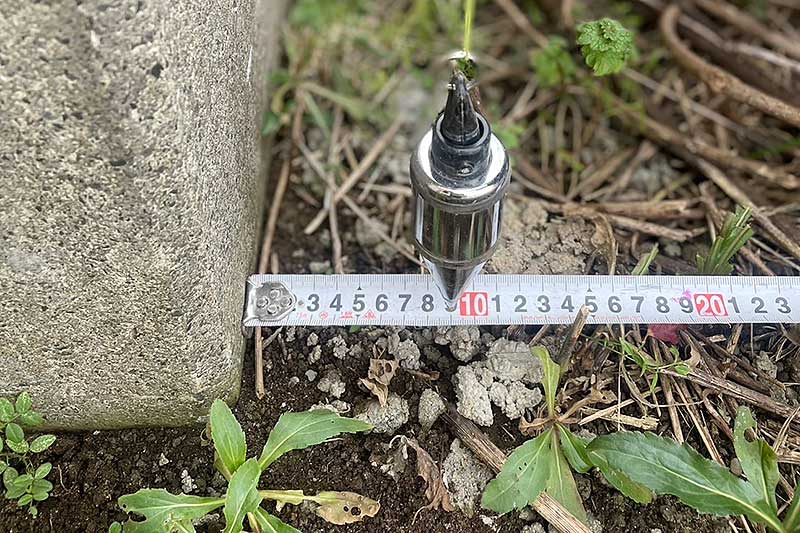

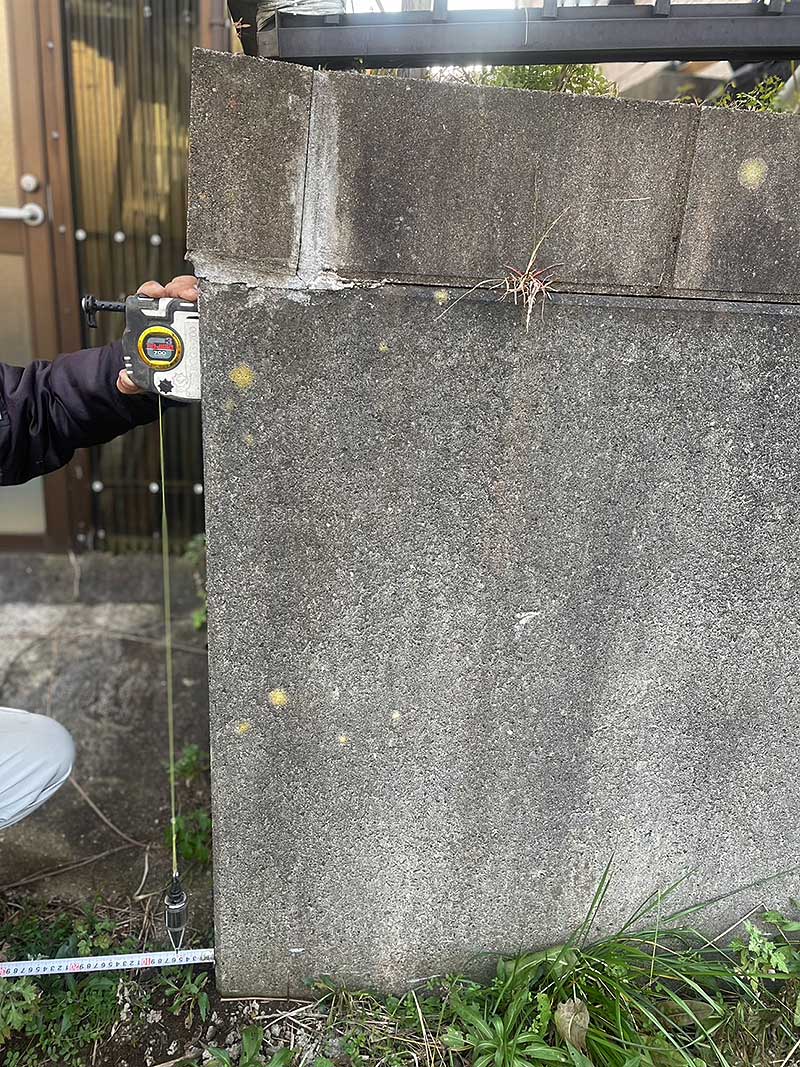

  1. 下げ振りの糸とメジャーで擁壁上部の距離を測定

    STEP 01

    現状確認・傾きの測定

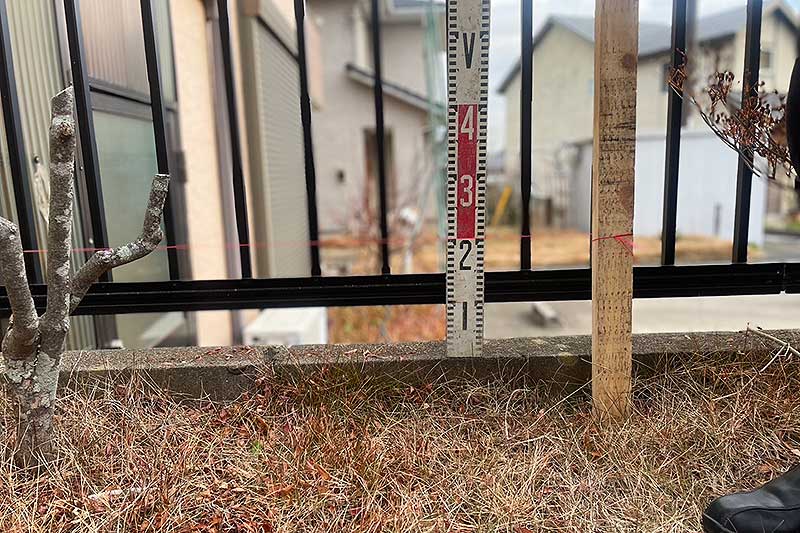

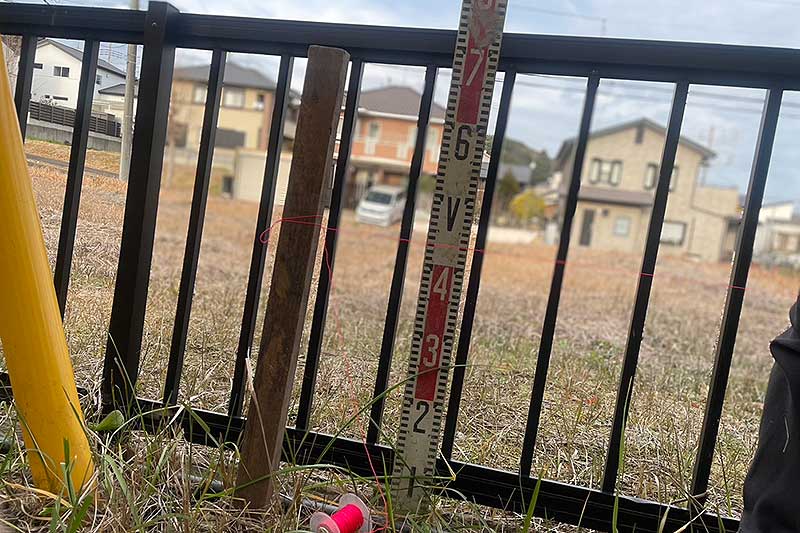

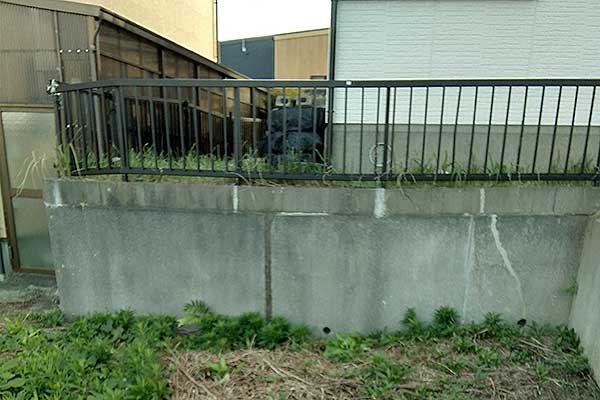

    隙間を補修してもずれが進んでいた現場です。下げ振りの糸と擁壁の距離は上部5cm・下部9cmで、差は約4cm。水平に張った糸との距離は南側2cm・北側4.2cmで、2.2cmの差を確認しました。

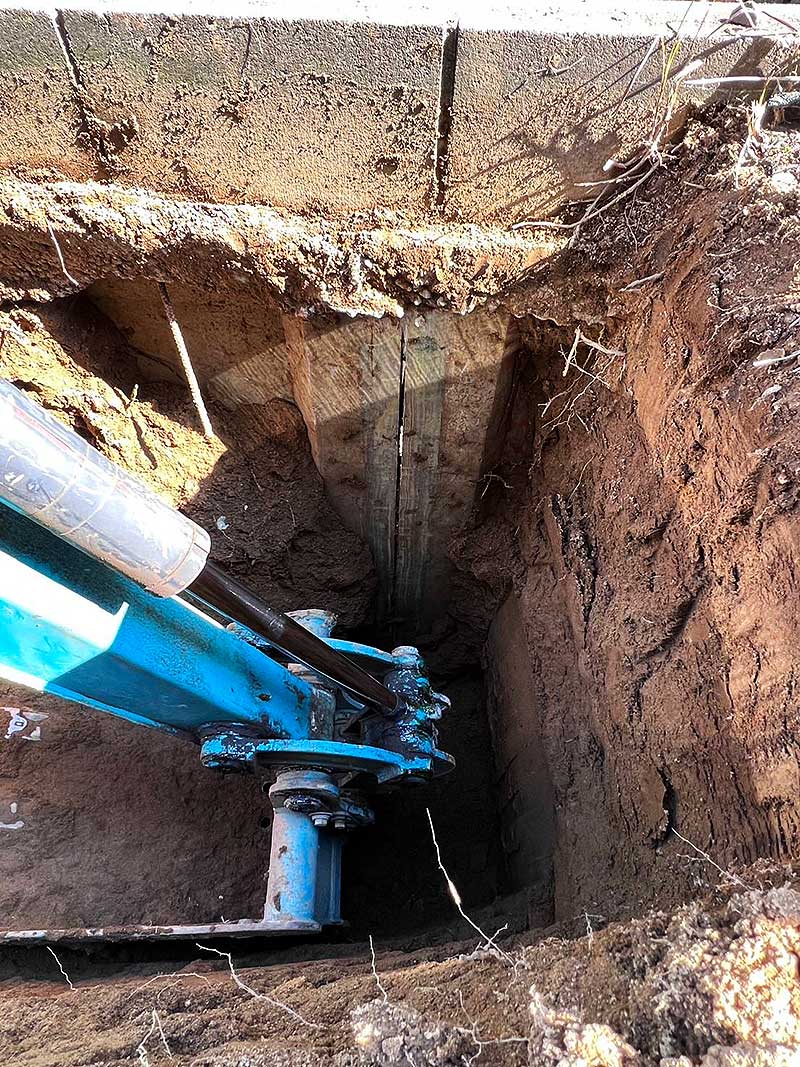

  2. ミニユンボで擁壁周辺を掘削する作業

    STEP 02

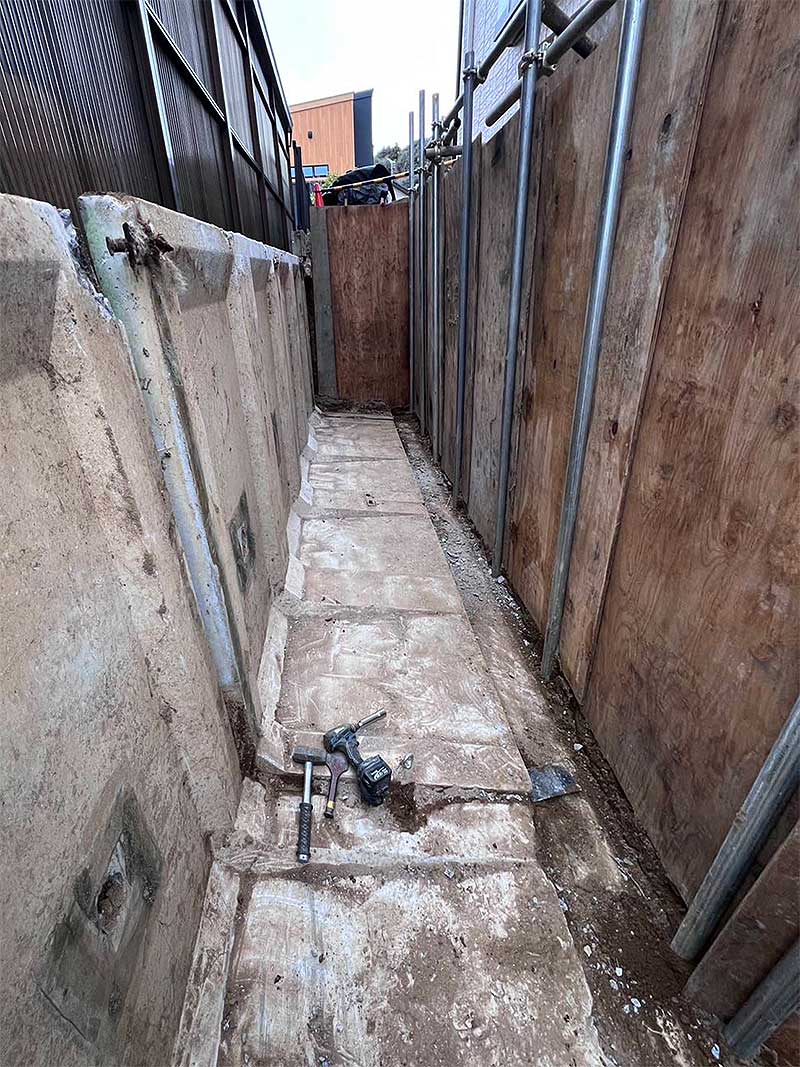

    掘削・階段の撤去

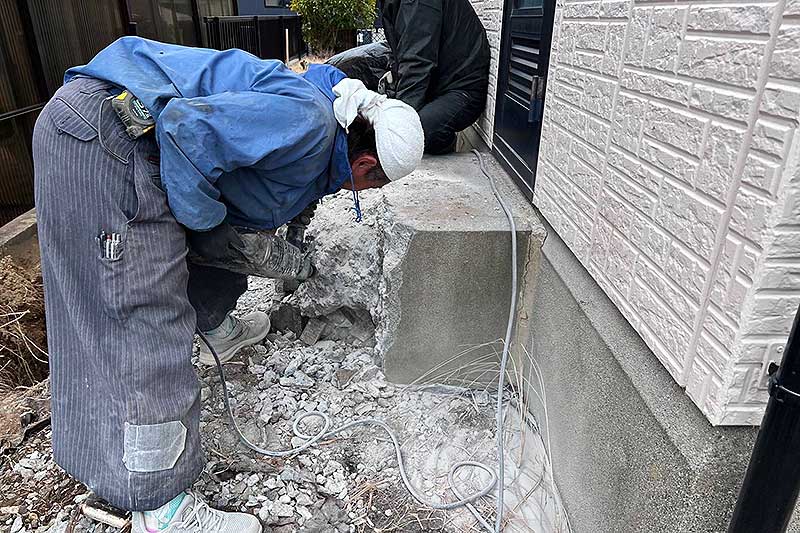

    隣地の使用許可を得て、敷き鉄板で養生。ミニユンボと手作業で擁壁を掘り出しました。L型擁壁の底版まで露出させるため、作業範囲にかかる勝手口の階段は、お客様と相談のうえ撤去しました。

  3. 撤去した高さの異なる2枚のL型擁壁

    STEP 03

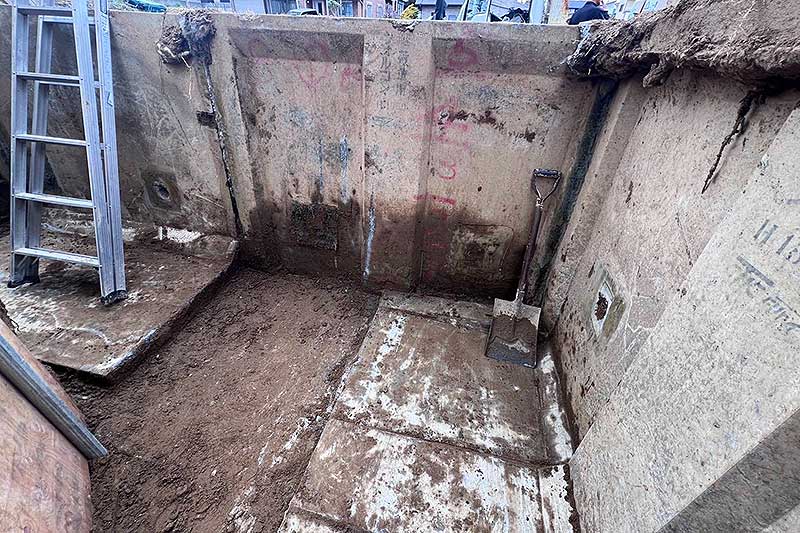

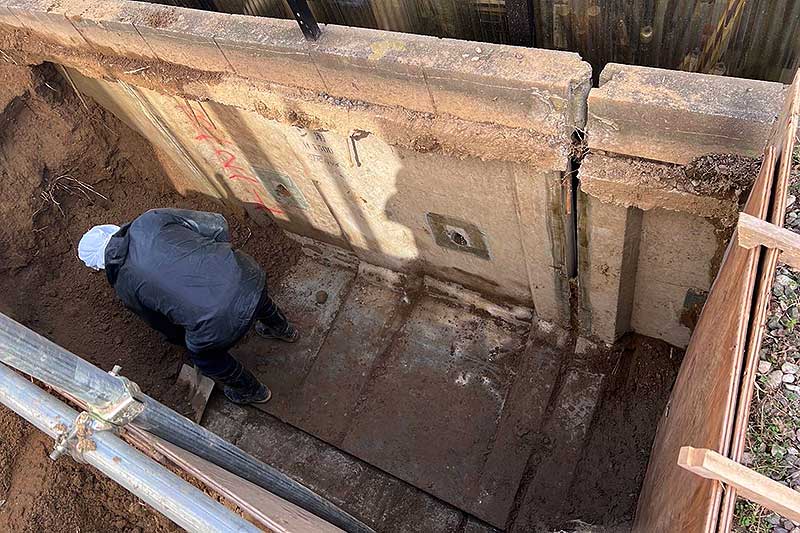

    擁壁の撤去・状態確認

    角で重なっていた、高さの異なる2枚のL型擁壁を撤去。底版に打ち込まれたコンクリートも取り除きました。取り出した擁壁に破損が見られなかったため、この現場では既存の擁壁を再利用しました。

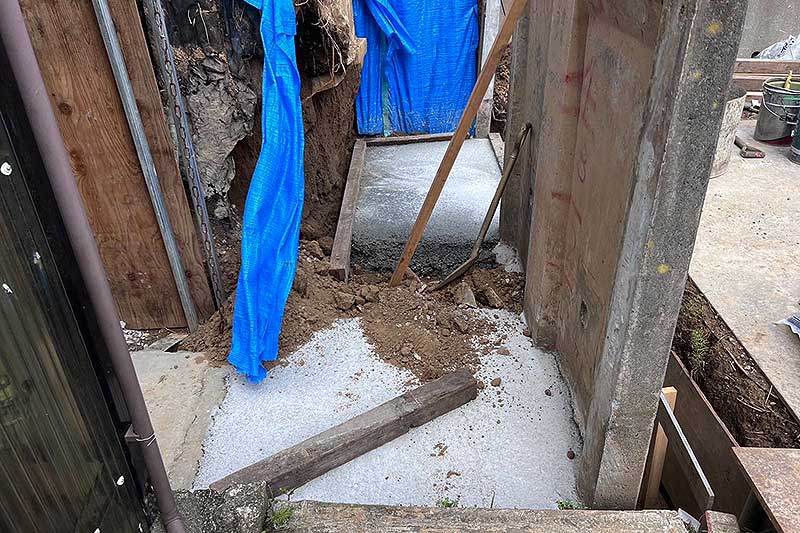

  4. コンクリートを打ち込み擁壁を設置する高さを調整

    STEP 04

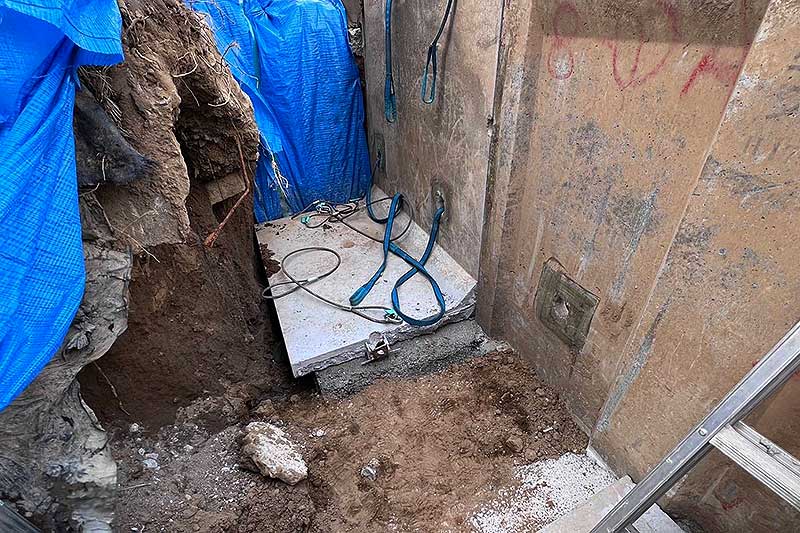

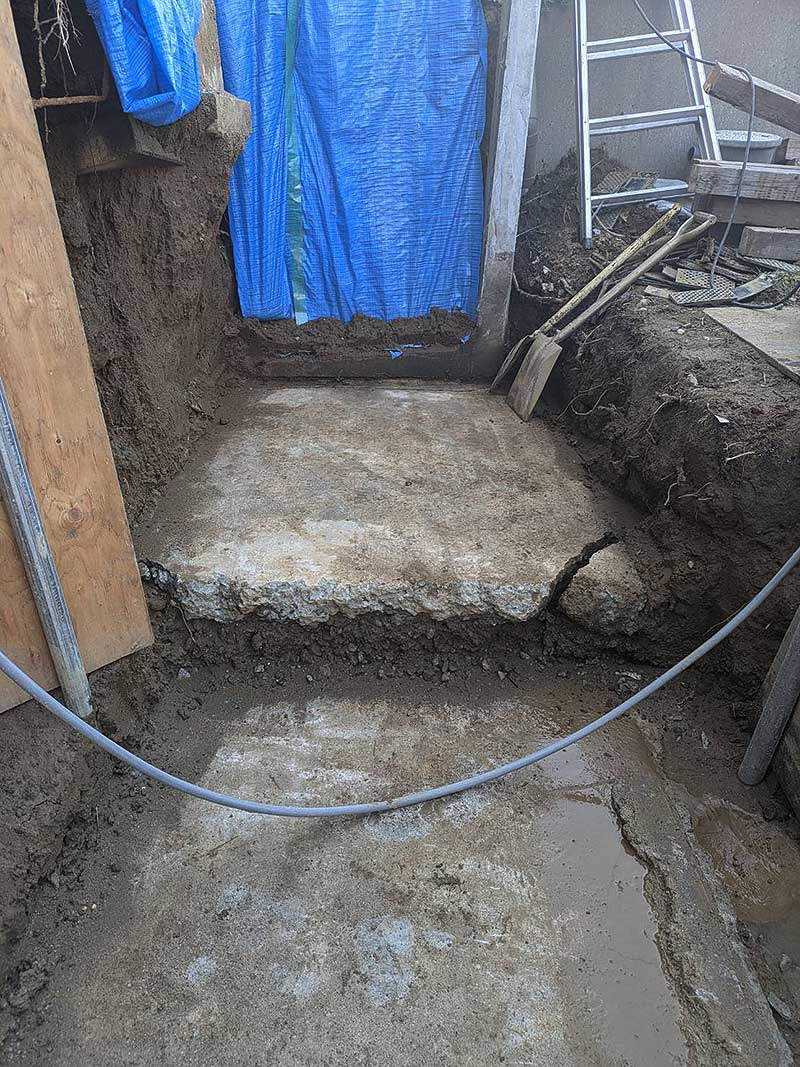

    地盤・設置高さの調整

    擁壁を外した後、地盤の沈下を確認しました。そのまま擁壁を戻さず、コンクリートを打ち込んで設置する高さを調整。擁壁を支える部分を整えてから、再設置へ進みました。

  5. 再設置した擁壁同士を金具で連結

    STEP 05

    擁壁の再設置・連結

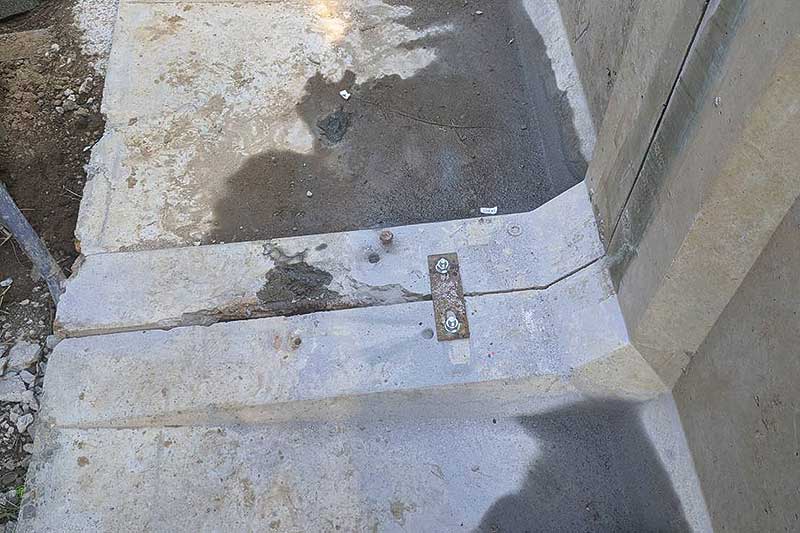

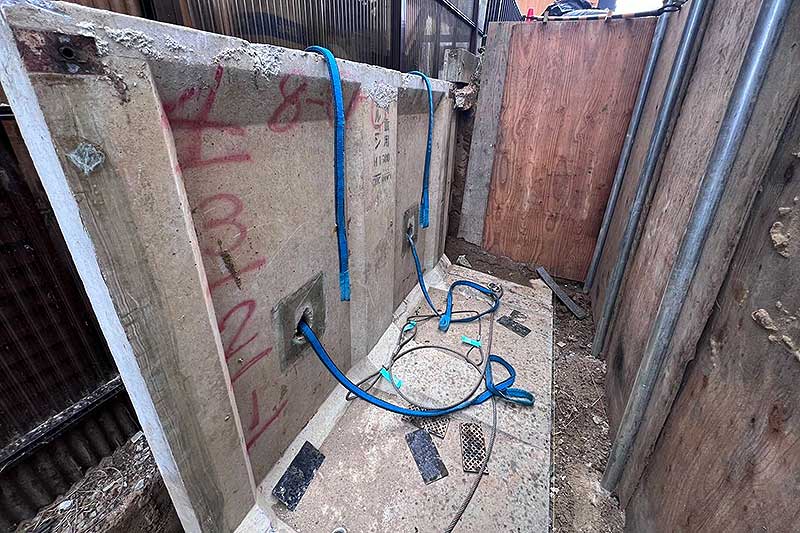

    高さを調整したコンクリートが固まってから、L型擁壁を設置しました。擁壁が1枚ずつ独立して動かないよう、隣り合う部材を金具で連結。壁全体が一体となるように施工しました。

  6. 擁壁とフェンスの改修を終えた施工後の全景

    STEP 06

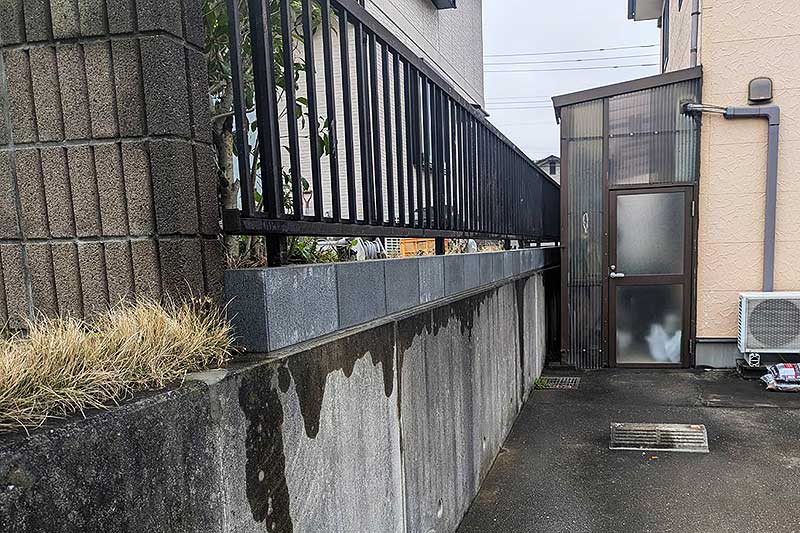

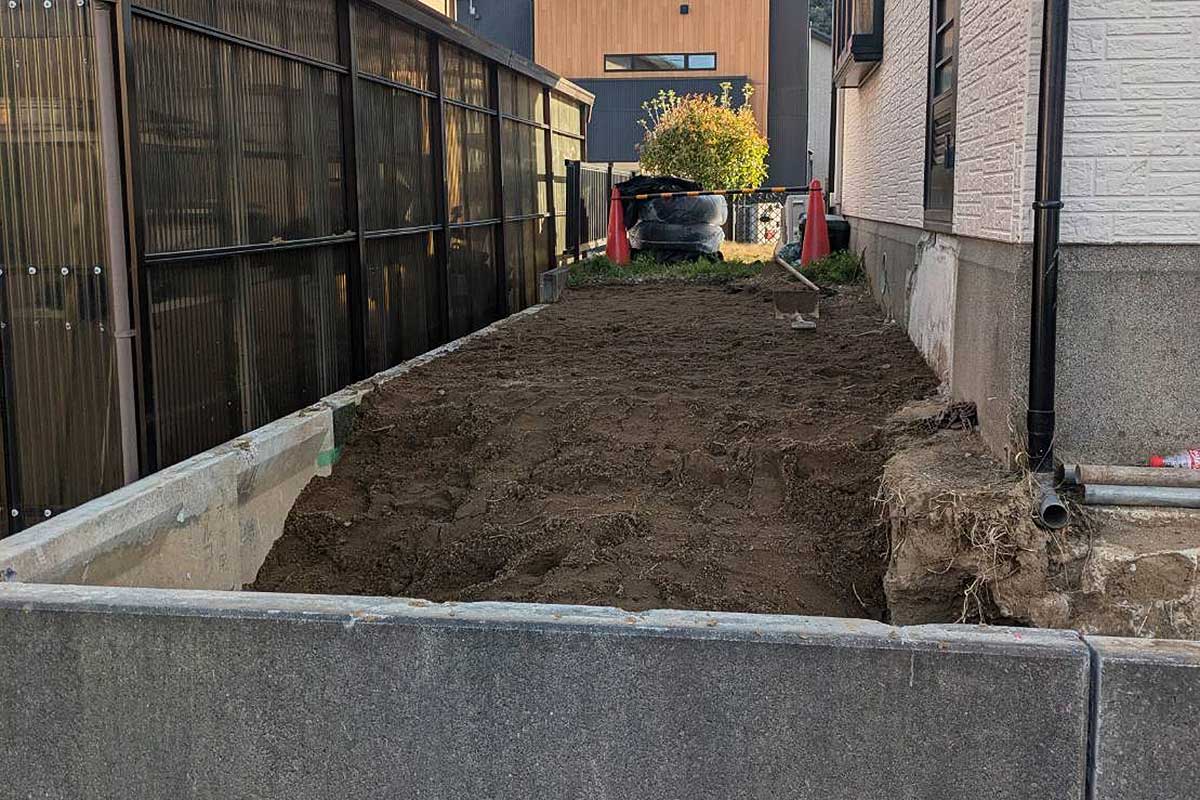

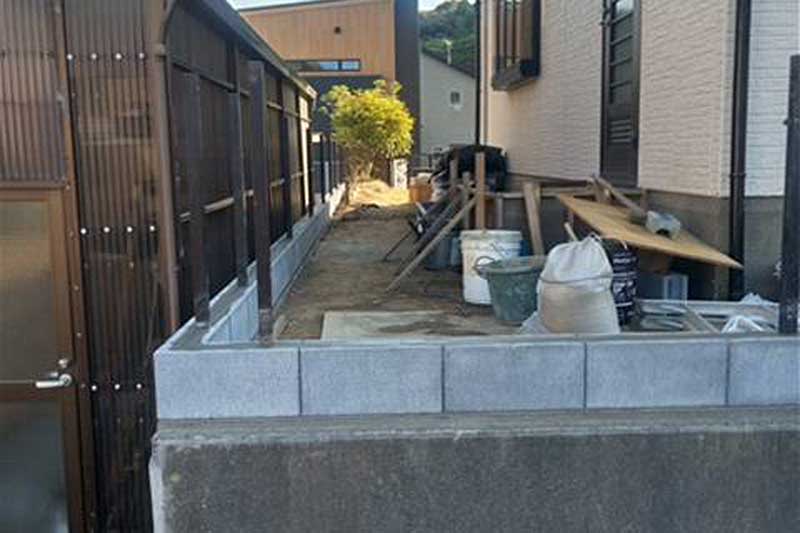

    埋め戻し・周囲の復旧

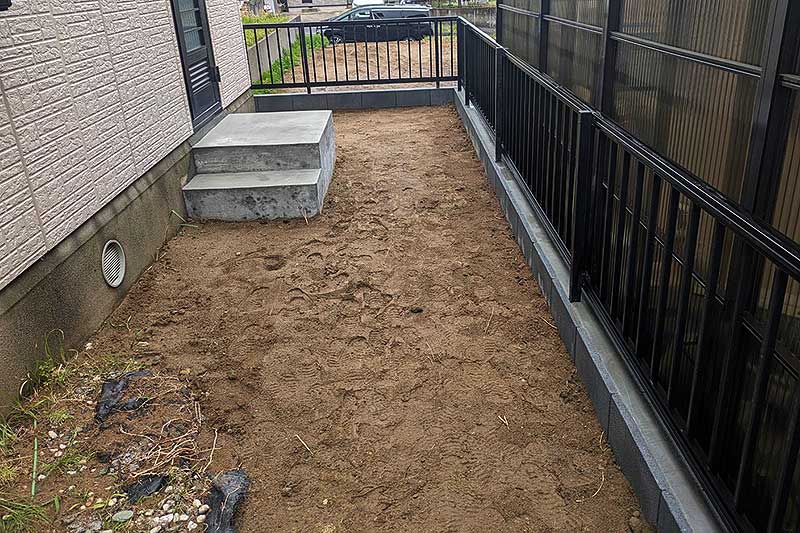

    土を埋め戻し、擁壁の上にブロックとフェンス支柱を設置。ご要望に合わせて既存フェンスを補修して取り付け直しました。撤去した勝手口の階段もコンクリートで造り直し、工事完了です。

工事内容は、擁壁の状態と現地条件で変わります。

測定値はこの現場の記録で、安全性を判断する基準ではありません。既存擁壁の再利用や、掘削・撤去の範囲は現地の状態に合わせて検討します。傾いた擁壁にはご自身で近づかず、現地調査をご相談ください。

07 / ビフォーアフター

擁壁の補修・改修工事
ビフォーアフター

L型擁壁を撤去して地盤を整え、据え直して金具で連結。擁壁の上にフェンスを付け直しました。

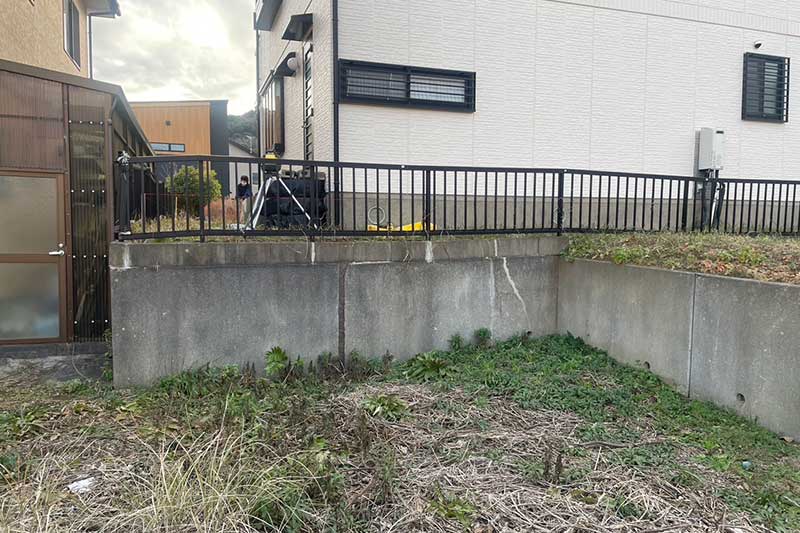

施工前施工前の擁壁全体
施工前の擁壁全体

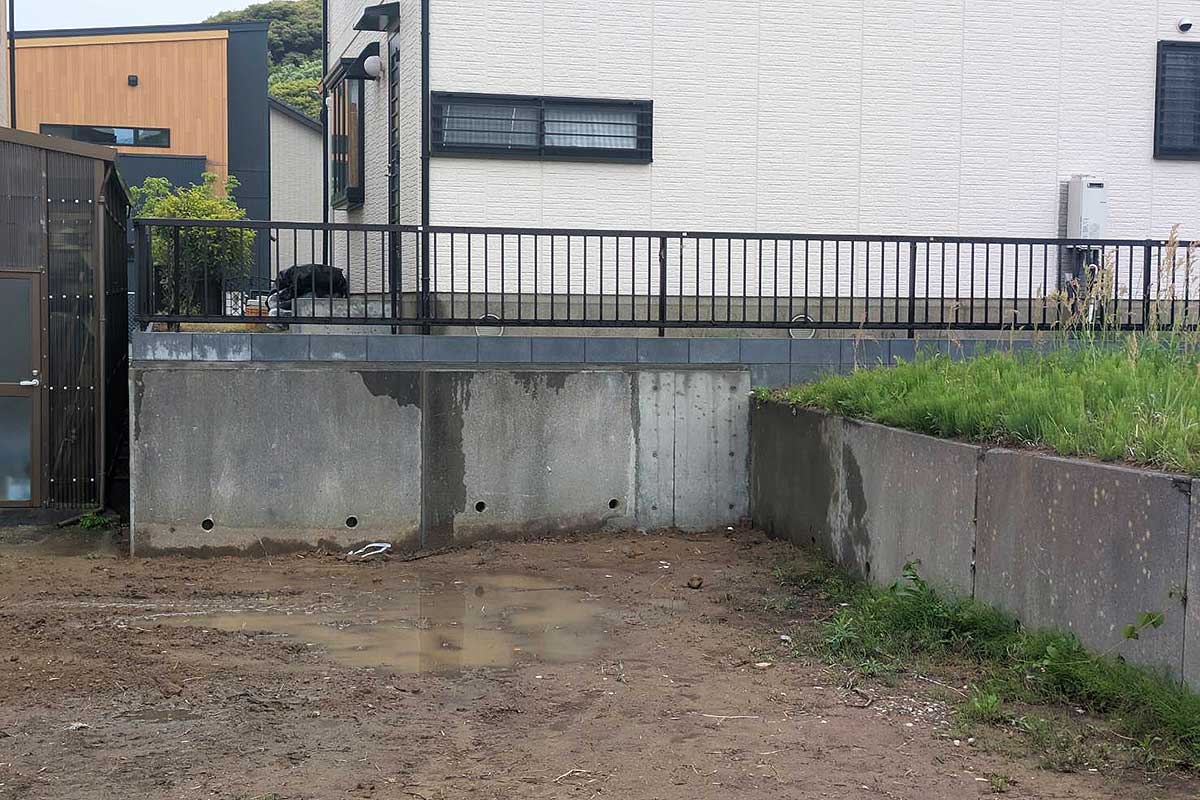

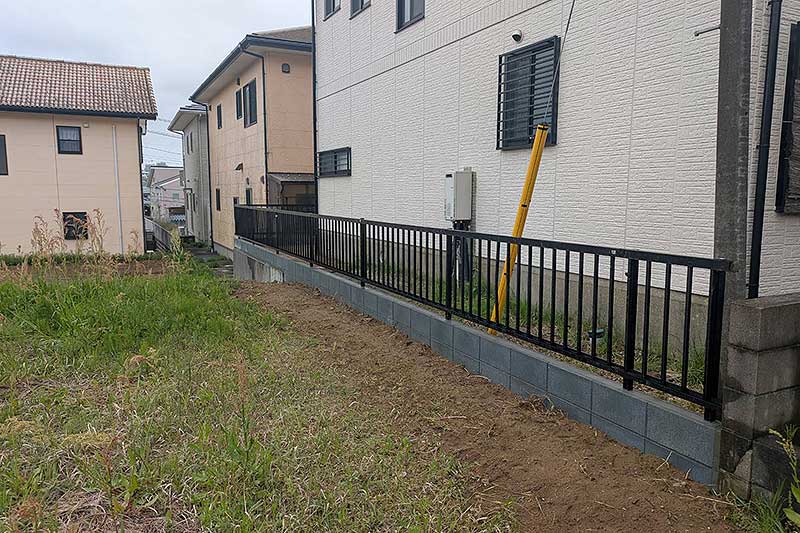

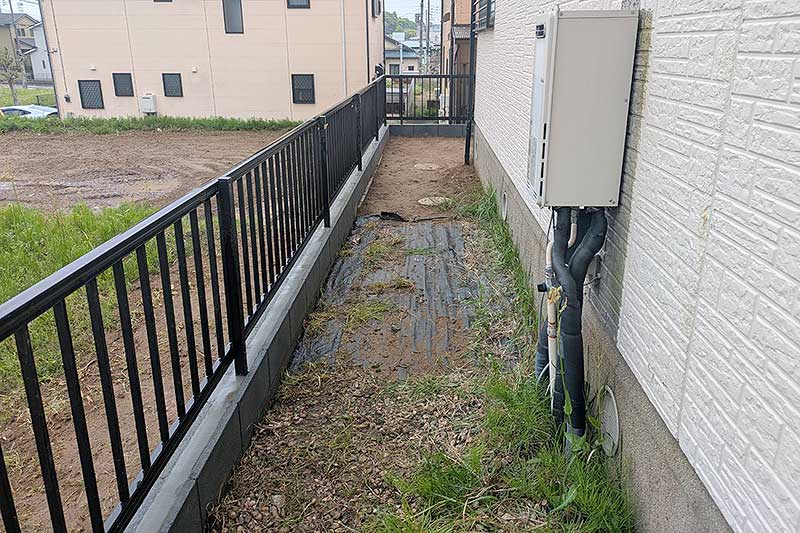

施工後施工後の擁壁全体

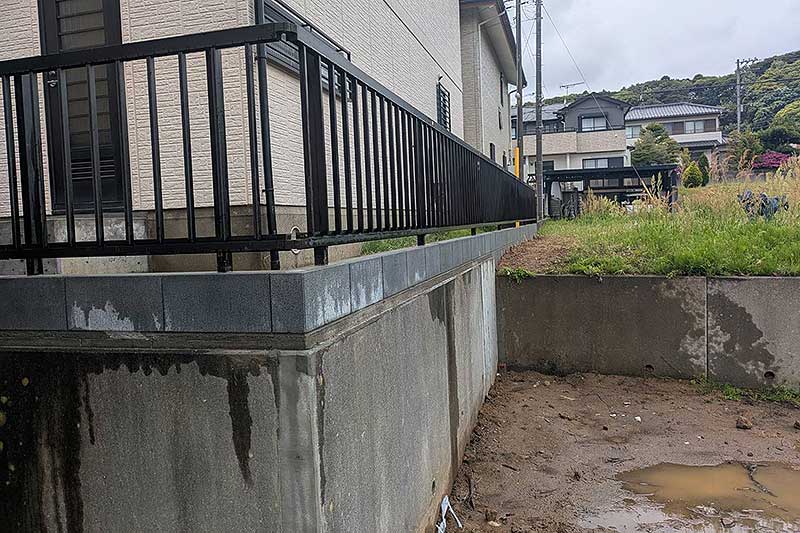

据え直した後の擁壁全体
ブロックとフェンスの施工前・施工後も見る

施工前施工前の擁壁の上の歪んだブロック
擁壁の上のブロックが歪んでいた
施工後施工後の擁壁の上のブロックとフェンス
ブロックとフェンスを設置し直した
この工事のまとめを読む

施工前の状態

擁壁の傾き・ずれと、
ブロック・フェンスの歪み。

土留め擁壁のひび割れ・傾き補修工事のビフォーアフターです。既存の擁壁は傾きやずれが発生して、既存のブロックやフェンスは歪んでしまっている状態でした。

改修が必要になった経緯

今回は、土留め擁壁自体の経年劣化もありましたが、地震による土圧が原因で擁壁が傾いてしまい、隙間が発生しだんだんと擁壁がずれていき補修では対処できなくなった状態でした。

今回行った改修

地盤を整えて据え直し、
フェンスも補修して再設置。

L型プレキャストコンクリート擁壁を一旦撤去して地盤を整えた後に、再度L型プレキャストコンクリート擁壁を設置・金具で接続して、既存フェンスを補修して擁壁の上に取り付け直しました。

施工後の変化

ビフォーアフターをみると既存の擁壁やフェンスブロックの傾きが解消されているのが分かります。

以上が「土留め擁壁の傾き・ひび割れ改修工事」となります。

08 / 協和ハウスの施工事例

実際に施工した、
擁壁の補修・改修工事の施工事例。

傾き・ずれの改修から、ひび割れの補強まで。詳しい施工写真は、各事例でご覧いただけます。

工期はそれぞれの現場での実績です。擁壁の大きさ・撤去の範囲・搬入条件などにより異なります。掲載事例の所在地は、埼玉県さいたま市・川口市・入間市、茨城県水戸市です。

擁壁の水漏れ・ブロック塀の施工事例も見る

09 / よくある質問

擁壁の補修・改修で
よくあるご質問

隙間の補修、傾きの目安、費用と工期。
ご相談の前に、ご確認いただけます。

擁壁の上側を測定、擁壁からの距離が5センチの部分に重なった糸
掲載現場での傾きの採寸。状態を確認して工法を検討します。
擁壁の状態を相談する
Q擁壁のひび割れは、隙間を埋めるだけで直せますか?

ひび割れの原因と擁壁全体の状態によります。傾き・ずれ・ふくらみを伴う場合は、表面の隙間を埋めるだけでは原因への対策にならないことがあります。現地で地盤や排水、周囲の状況を確認し、補修・補強・改修の方法を検討します。

Q擁壁の傾きは、どのくらいまでなら大丈夫ですか?

擁壁の種類や高さ、背後の土や建物、傾きが進んでいるかどうかで判断が変わるため、数値だけで「大丈夫」とは言えません。国土交通省の「我が家の擁壁チェックシート(案)」でも、傾きは「わずかに前傾している」「全体が明らかに前傾している」などの段階で見て、目地のずれ・開きや水抜き穴の状態と合わせて総合的に評価します。フェンスやブロックが歪んできた、隙間が広がってきたなどの変化がある場合は、点検をご相談ください。

Q擁壁の隙間を、自分で埋めても大丈夫ですか?

表面の隙間を埋めても、ずれの原因(地盤の沈下や排水の不良など)が残っていると、再び隙間が開くことがあります。このページの現場でも、お客様がご自身で隙間を補修した後もずれが進み、擁壁の据え直しが必要になりました。傾いた擁壁の近くでの作業は危険なため、まずは安全な場所から分かる範囲で状態をお知らせください。

Q擁壁は必ずすべて造り替える必要がありますか?

必ずしもすべて造り替えるとは限りません。このページでは、既存のL型擁壁を一度撤去し、地盤と高さを整えて据え直した施工例を紹介しています。ただし、再利用できるかどうかは既存擁壁の状態と現地条件によるため、写真や電話だけでは確定できません。

Q擁壁改修の費用は何によって変わりますか?

擁壁の高さ・長さ・構造、撤去や掘削の範囲、残土の搬出、重機の搬入経路、排水への対策、フェンスや階段の復旧などによって変わります。協和ハウスでは現地確認後に見積りをご提示します。

Q工事期間はどのくらいですか?

このページで紹介するような改修工事は10〜30日が目安です。掲載しているさいたま市の擁壁改修事例は23日でした。工事範囲、搬入条件、天候などで変わるため、個別の予定は現地確認後にご案内します。

Q現地確認や見積りに費用はかかりますか?

現地確認・お見積りは無料で対応しています。所在地と気になっている症状をお知らせください。対応の可否や訪問日程を確認し、工事内容と費用をご提示します。見積りをご覧になってから施工をご検討いただけます。

10 / 無料の現地確認・お見積り

「この擁壁、直せる?」
まずはご相談ください。

補修か作り直しか決まっていなくても、ご相談ください。現地の状態とご希望を伺い、工事内容と費用をご案内します。

擁壁の補修・修理のご相談は、所在地と気になる症状をお知らせください。種類・おおよその高さ・搬入経路も、分かる範囲で伺います。

  • いつ頃気づいたか
  • 道路や隣家に面しているか
  • おおよその高さ・擁壁の種類
  • 重機・車両が入れる経路

正確な寸法や図面がなくても大丈夫です。

現地確認・お見積りについて

土留め擁壁の傾き・ひび割れ改修工事にかかる費用は、現地の状況や施工範囲で変わりますが、一度現地を確認させていただけると御見積りご提示可能です。

現地確認・御見積りは無料で対応しておりますので、御見積りで費用を確認してから、予算内の施工可能でメリットがあれば擁壁補修の施工を検討する。メリットを感じられない場合や、費用面で都合が合わない場合は検討を改める。といった流れがおすすめです。

擁壁のひび割れや傾きでお悩みの方は、ぜひお気軽にご相談ください。
